Rút ngắn một nửa thời gian, huy động gấp đôi lực lượng, dự án hơn 9.000 tỷ đồng của Việt Nam sắp tiến tới cột mốc quan trọng

31/07/2025 03:24
Dự án nhà máy thủy điện Hòa Bình mở rộng đang hướng tới mục tiêu phát điện tổ máy số 1 vào ngày 19/8.

Nhà máy thủy điện Hòa Bình được khánh thành vào năm 1994, có công suất 1.920 MW với 8 tổ máy, 12 cửa xả đáy. Đây là công trình thủy điện có công suất lớn nhất Đông Nam Á trong thế kỷ XX.

Tháng 1/2021, dự án nhà máy thủy điện Hòa Bình mở rộng của Tập đoàn Điện lực Việt Nam (EVN) chính thức được khởi công, quy mô gồm 2 tổ máy, với tổng công suất 480 MW. Đây là công trình xây dựng cấp đặc biệt, có tổng mức đầu tư trên 9.220 tỷ đồng và hướng tới mục tiêu phát điện tổ máy số 1 vào ngày 19/8.

Khi đi vào vận hành, công trình sẽ tận dụng hiệu quả lượng nước xả thừa hàng năm vào mùa lũ từ nhà máy hiện hữu để phát điện. Đồng thời, dự án giúp giảm tải cho các tổ máy đang vận hành, qua đó kéo dài tuổi thọ thiết bị.

Đặc biệt, nhà máy thủy điện Hòa Bình mở rộng giúp bổ sung thêm công suất phát điện, góp phần nâng cao khả năng huy động công suất phủ đỉnh cho hệ thống điện quốc gia. Với 2 tổ máy có tổng công suất 480 MW, nhà máy dự kiến cung cấp khoảng 500 triệu kWh mỗi năm.

Rút ngắn một nửa thời gian, huy động gấp đôi lực lượng, dự án hơn 9.000 tỷ đồng của Việt Nam sắp tiến tới cột mốc quan trọng - Ảnh 1

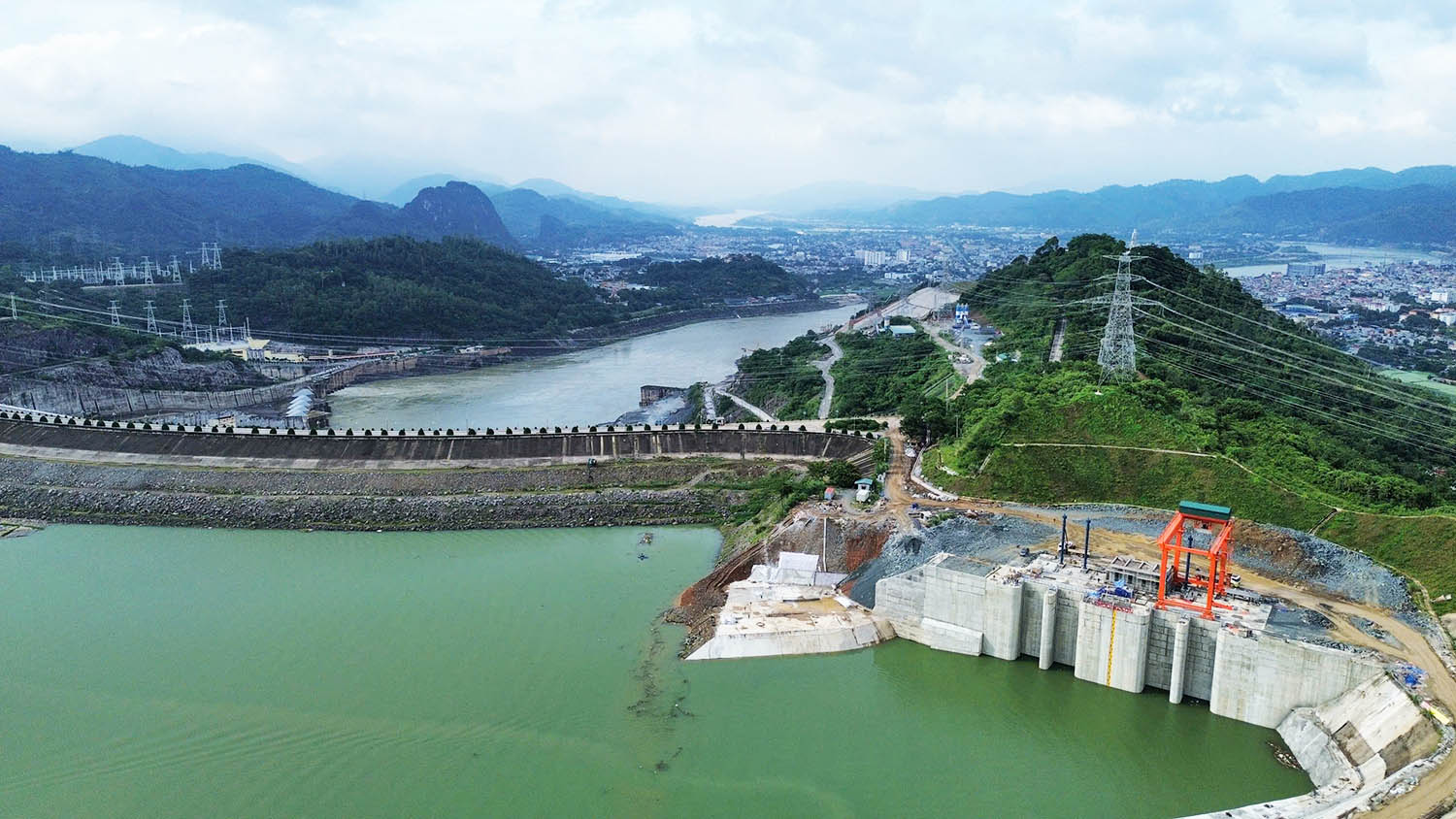

Dự án nhà máy thủy điện Hòa Bình mở rộng (Ảnh: EVN)

Theo EVN, các tổ máy thủy điện Hòa Bình mở rộng gồm các cấu kiện siêu trọng, phức tạp, nhưng thời gian thi công lắp tổ máy chỉ bằng gần một nửa so với thông thường. Vì vậy, bên cạnh tiến độ, công tác lắp máy có yêu cầu rất cao về kỹ thuật, tạo “bài toán khó” về phương thức tổ chức thi công.

Ông Bùi Phương Nam, Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) cho biết, với thời hạn phát điện tổ máy 1 đến rất gần, các mũi thi công được triển khai 24/24 giờ. Công trường đang dốc toàn lực để dự án “về đích” theo đúng chỉ đạo của Thủ tướng Chính phủ.

Tính đến cuối tháng 7, nhiều hạng mục quan trọng của dự án được hoàn thành như công tác bê tông hầm dẫn nước, tháo dỡ đê quây, bê tông buồng phòng kỹ thuật… Các lực lượng đang dồn sức hoàn thành công tác lắp máy tổ máy 1.

“Trung bình, lắp đặt một tổ máy 240MW cần khoảng 7-8 tháng, nhưng để đáp ứng tiến độ Thủ tướng giao, chung sức cùng EVN, chúng tôi quyết tâm rút ngắn, hoàn thành công việc chỉ trong hơn 4 tháng”, ông Bùi Bình Nhưỡng - Chỉ huy trưởng nhà thầu Lilama10, đơn vị thực hiện công tác lắp đặt tổ máy thủy điện Hòa Bình mở rộng chia sẻ.

Lilama10 cho biết, để kịp tiến độ, nhà thầu đã huy động gấp đôi lực lượng thi công. Hàng trăm kỹ sư từ dự án trong và ngoài nước được điều về để tham gia lắp máy trên công trường thủy điện mở rộng lớn nhất cả nước.

Ông Tống Bân - Giám đốc dự án của Tập đoàn GE – đơn vị cung cấp thiết bị cho dự án cho hay, ông đã có kinh nghiệm tham gia các dự án thủy điện tại Israel, Hàn Quốc… cho biết, thủy điện Hòa Bình mở rộng là công trường có tiến độ gấp rút nhất trong số các dự án Tập đoàn từng tham gia.

Tin mới

Chủ tịch sinh năm 1990 của Pramac Group qua đời
7 giờ trước
Thông tin từ gia đình cho biết doanh nhân Hà Quang Dũng (sinh năm 1990) – Chủ tịch HĐQT Pramac Group vừa từ trần.
Không phải Singapore, hộ chiếu nước Asean này quyền lực hơn cả Mỹ
7 giờ trước
Đây là quốc gia nào?
BIDV: Điểm tựa tài chính - công nghệ
6 giờ trước
Các đơn vị cung cấp giải pháp phần mềm đã phát triển nhiều công cụ hỗ trợ để giúp khách hàng theo dõi thu chi đơn giản, xuất hóa đơn chính xác, giảm gánh nặng sổ sách, kê khai thủ công…
Gặp Thủ tướng, lãnh đạo Tập đoàn giữ thế độc tôn trong ngành CN 1.000 tỷ USD muốn "làm tổ" tại Việt Nam
6 giờ trước
Đây là doanh nghiệp đóng vai trò mắt xích trung tâm trong chuỗi giá trị ngành công nghiệp nghìn tỷ USD, có thể chi phối trực tiếp tới lộ trình phát triển của nhiều tập đoàn hàng đầu thế giới khác.
"2026 là năm cách mạng, chuyển đổi chủng loại xăng dầu"
6 giờ trước
Dự kiến, từ 1-6-2026 sẽ phối trộn cung ứng xăng E10 ra thị trường, theo đó Bộ Công Thương yêu cầu doanh nghiệp đảm bảo nguồn cung đưa ra thị trường.

Bảng giá cập nhật trực tuyến

Thịt bò

BEEF

1.313.140.062 VNĐ / tấn

317.85 BRL / kg

0.22 %

- 0.70

Thịt gà

CHICKEN

30.613.081 VNĐ / tấn

7.41 BRL / kg

0.00 %

- 0.00

Thịt heo

LEAN HOGS

5.116.985 VNĐ / tấn

88.35 USD / lbs

0.63 %

+ 0.55

» Xem tất cả giá Thực phẩm

Tin cùng chuyên mục

Dự án đặc biệt gần 200ha tại Hà Nội: Đầu tư 50.000 tỷ đồng, đáp ứng nhu cầu làm việc của 60.000 người
5 giờ trước
Dự án này góp phần khẳng định vị thế của Hà Nội, từng bước hiện thực hóa khát vọng về một "Thung lũng Silicon" của Việt Nam.
200 hộ kinh doanh chợ Ninh Hiệp không có hóa đơn đầu vào hàng tồn kho, chuyên gia Thuế kiến nghị giải pháp hỗ trợ
4 giờ trước
Bà Nguyễn Thị Cúc – Chủ tịch Hội Tư vấn Thuế Việt Nam đã đề xuất phương án kiểm kê, cam kết trách nhiệm nhằm tạo cơ sở hạch toán chi phí khi chuyển sang phương pháp kê khai.
Diện mạo mới tại 'điểm nóng' Lê Văn Lương - Hoàng Minh Giám sau cải tạo
57 phút trước
Ngã tư Lê Văn Lương – Nguyễn Tuân – Hoàng Minh Giám (Hà Nội) vừa được xén vỉa hè, mở rộng mặt đường, góp phần cải thiện khả năng lưu thông của các phương tiện, đặc biệt trong giờ cao điểm.
Người dân Bắc Ninh liên tiếp đón nhận tin vui
34 phút trước
Đây là tin vui với hàng nghìn người Bắc Ninh.
