Hoàn thành thay thế cách điện đường dây 220kV mạch kép Thái Bình – Tiền Hải – Trực Ninh

4 giờ trước
Dù bị ảnh hưởng của bão số 12, gió mùa Đông Bắc, thời tiết thay đổi liên tục, nhiều đoạn vượt sông, vượt đường dây hạ áp không cắt điện, sau 6 ngày liên tục thi công, các cán bộ, công nhân viên các đơn vị thuộc Công ty Truyền tải điện 1 đã hoàn thành, đưa đường dây 220kV mạch kép Thái Bình – Tiền Hải – Trực Ninh trở lại vận hành ổn định.

Công trình đường dây 220kV mạch kép Thái Bình – Tiền Hải – Trực Ninh có nhiệm vụ đặc biệt quan trọng là truyền tải tải công suất từ Trung tâm Điện lực Thái Bình vào hệ thống điện Quốc gia, đáp ứng nhu cầu phát triển phụ tải của các tỉnh Hưng Yên, Ninh Bình và khu vực phụ cận. Vì vậy, yêu cầu không được để xảy ra bất kỳ sự cố nào trong quá trình vận hành luôn được đặt lên hàng đầu.

Sau gần 07 năm vận hành (từ năm 2017), qua công tác kiểm tra định kỳ, các thanh cách điện composite trên tuyến đường dây xuất hiện dấu hiệu lão hóa, tiềm ẩn nguy cơ mất an toàn. Nếu xảy ra sự cố đứt cách điện tại các vị trí vượt đường giao thông hoặc khu dân cư, hậu quả sẽ rất nghiêm trọng, ảnh hưởng trực tiếp đến an toàn con người, phương tiện và hệ thống điện khu vực.

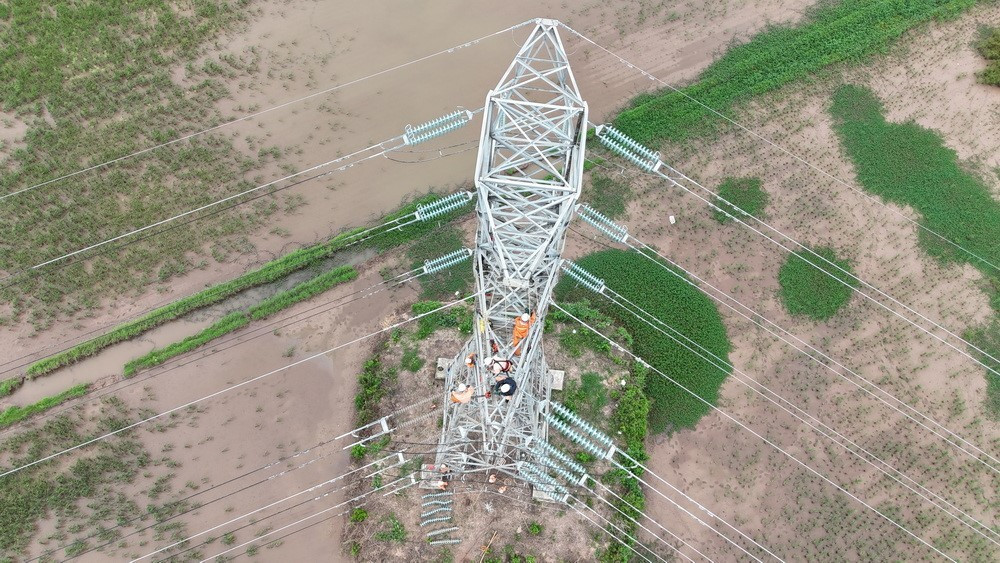

Hoàn thành thay thế cách điện đường dây 220kV mạch kép Thái Bình – Tiền Hải – Trực Ninh - Ảnh 1

Toàn cảnh vị trí cột 101 đường dây 272 Nhiệt điện Thái Bình 2 Trực Ninh , đội TTĐ Tây Bắc 2 thi công

Trước tình hình đó, Đội Truyền tải điện Ninh Bình đã chủ động đề xuất và triển khai giải pháp thay thế toàn bộ cách điện composite hiện hữu bằng cách điện thủy tinh truyền thống, đảm bảo an toàn lâu dài cho công trình và các công trình giao chéo phía dưới.

Theo phương án được phê duyệt, khối lượng thi công gồm thay thế 1.079 chuỗi/63 vị trí cách điện, trong đó có 57 chuỗi đỡ lèo DLD.2.70. Để rút ngắn thời gian cắt điện, Công ty Truyền tải điện 1 huy động hơn 200 cán bộ, công nhân viên từ các Đội Truyền tải điện: Hà Nội, Tây Bắc 2, Đông Bắc 2, Thanh Hóa, Hòa Bình phối hợp cùng “chủ nhà” Ninh Bình trên 50 người trực tiếp tham gia thi công.

Thời gian thi công 6 ngày liên tục, trong đó cắt điện từng phần theo kế hoạch (sáng cắt – chiều trả điện). Khối lượng vận chuyển: hơn 140 tấn vật tư, thiết bị và 40 km di chuyển thủ công trên địa hình đồng bằng, vùng sông nước ven biển.

Điều kiện thi công đặc biệt khắc nghiệt – ảnh hưởng của bão số 12, gió mùa Đông Bắc, thời tiết thay đổi liên tục, nhiều đoạn vượt sông, vượt đường dây hạ áp không cắt điện, buộc lực lượng thi công phải tuân thủ nghiêm ngặt quy trình kỹ thuật và an toàn.

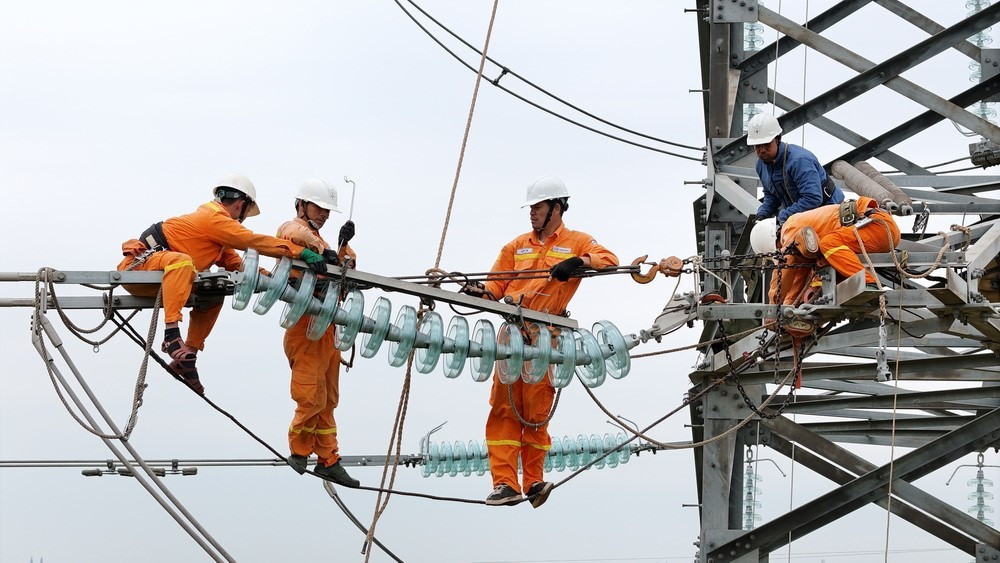

Hoàn thành thay thế cách điện đường dây 220kV mạch kép Thái Bình – Tiền Hải – Trực Ninh - Ảnh 2

Khẩn trương thi công kịp tiến độ trả điện theo đúng kế hoạch

Công tác tiếp địa chống cảm ứng, kiểm tra palăng, thử nghiệm DCTC, bố trí an toàn lao động và y tế được triển khai nghiêm túc theo đúng quy trình của Tổng công ty Truyền tải điện quốc gia (EVNNPT).

Đúng 18h ngày 26/10/2025, công trình hoàn thành toàn bộ khối lượng theo kế hoạch, đảm bảo tuyệt đối an toàn cho người và thiết bị, đưa đường dây trở lại vận hành ổn định.

Hoàn thành thay thế cách điện đường dây 220kV mạch kép Thái Bình – Tiền Hải – Trực Ninh - Ảnh 3

Vị trí cột số 86, ĐZ 272 A11.10 Nhiệt Điện Thái Bình 2 - 273 E3.20 Trực Ninh , do đội TTĐ Đông Bắc 2 thi công

Thành công của công trình không chỉ thể hiện trình độ kỹ thuật, khả năng phối hợp chuyên nghiệp giữa các đơn vị trong Công ty Truyền tải điện 1 (PTC1), mà còn là minh chứng sống động cho tinh thần “Tuân thủ – Tận tâm – Chuyên nghiệp – Hiệu quả” – những giá trị cốt lõi làm nên bản sắc văn hóa của người Truyền tải điện 1.

Tin mới

Khoan liên tiếp 310 địa điểm, phát hiện kho báu 694 triệu tấn la liệt dưới lòng thành phố, nền kinh tế 1.300 tỷ USD lập tức khiến cả thế giới để mắt
11 giờ trước
Trữ lượng khoáng sản khổng lồ giúp quốc gia này củng cố vị thế trên thị trường đất hiếm toàn cầu.
AI Washing: Lấy cớ công nghệ để hợp thức hóa sa thải, che giấu bí mật khác, lý do thật sự khiến Amazon cắt giảm 14.000 lao động
47 phút trước
Amazon thừa nhận phần lớn 14.000 việc làm bị cắt không trực tiếp liên quan đến AI.
Tháo dỡ cầu sắt Long Kiểng sau nửa thế kỷ tồn tại
54 phút trước
Sau khi cầu Long Kiểng mới thông xe, cây cầu sắt 50 tuổi sẽ được tháo dỡ trong 55 ngày.
'Mỏ kim cương' khổng lồ đang chờ đợi tập đoàn đường sắt?
54 phút trước
Ngành đường sắt Việt Nam đang bước vào giai đoạn tái cơ cấu mạnh mẽ nhất trong nhiều thập niên, với mục tiêu vừa hiện đại hóa mô hình doanh nghiệp, vừa khai thác tiềm năng du lịch khổng lồ - “mỏ kim cương” mới của ngành.
Doanh nghiệp của tỷ phú Phạm Nhật Vượng vừa lập kỷ lục top 1 Đông Nam Á
2 giờ trước
Không chỉ mạnh nhất Đông Nam Á, doanh nghiệp này tiếp tục duy trì vị trí số 1 Việt Nam.

Bảng giá cập nhật trực tuyến

Thịt bò

BEEF

1.299.919.838 VNĐ / tấn

314.65 BRL / kg

0.41 %

+ 1.30

Thịt gà

CHICKEN

33.381.066 VNĐ / tấn

8.08 BRL / kg

0.00 %

- 0.00

Thịt heo

LEAN HOGS

4.686.272 VNĐ / tấn

80.83 USD / lbs

0.83 %

- 0.68

» Xem tất cả giá Thực phẩm

Tin cùng chuyên mục

Hà Nội tập trung triển khai đề án tổng thể phát triển làng nghề bền vững
2 giờ trước
Chiều 27.10, Sở Nông nghiệp và Môi trường Hà Nội tổ chức Hội thảo 'Giải pháp triển khai Đề án tổng thể phát triển làng nghề trên địa bàn TP.Hà Nội giai đoạn 2025 - 2030, tầm nhìn đến năm 2050'.
Đề nghị tăng lương cơ sở ngay từ ngày 1/1/2026
3 giờ trước
Đại biểu Quốc hội tha thiết kiến nghị Quốc hội, Chính phủ xem xét điều chỉnh tăng lương cơ sở ngay từ ngày 1/1/2026, không chờ đến giữa năm như các giai đoạn trước.
Hơn nửa triệu người thất nghiệp trong 9 tháng
3 giờ trước
Ngày 28/10, Bảo hiểm xã hội Việt Nam (BHXH) cho biết, qua 9 tháng năm nay đã có khoảng 1 triệu lượt lao động hưởng chế độ thai sản; gần 600.000 người nhận trợ cấp thất nghiệp.
Bỏ thuế khoán, 5 triệu hộ kinh doanh nên làm gì?
4 giờ trước
Khoảng 5 triệu hộ kinh doanh sẽ không còn nộp thuế khoán mà chuyển sang nộp thuế theo phương thức kê khai
