Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh

5 giờ trước
Dù khởi công cách đây 4 năm, nhưng tới thời điểm hiện tại vẫn còn 19 tổ chức, cá nhân bị mắc kẹt với hàng chục ha đất nằm trong khuôn viên thực hiện dự án điện khí LNG Quảng Ninh chưa chấp thuận phương án đền bù, dẫn đến dự án có nguy cơ chậm tiến độ đi vào sản xuất vào năm 2028.
Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 1
Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 2

Dự án Nhà máy điện khí LNG Quảng Ninh được khởi công cuối năm 2021 tại phường Cửa Ông (trước là các phường Cẩm Sơn, Cẩm Phú, Cẩm Thịnh, TP Cẩm Phả), tỉnh Quảng Ninh. Mục tiêu dự án sau khi đi vào hoạt động, LNG Quảng Ninh sẽ bổ sung cho hệ thống điện quốc gia khoảng 9 tỷ kWh/năm trong bối cảnh, góp phần đảm bảo an ninh năng lượng và giảm phát thải khí nhà kính trong bối cảnh miền Bắc có nguy cơ thiếu hụt công suất nguồn điện.

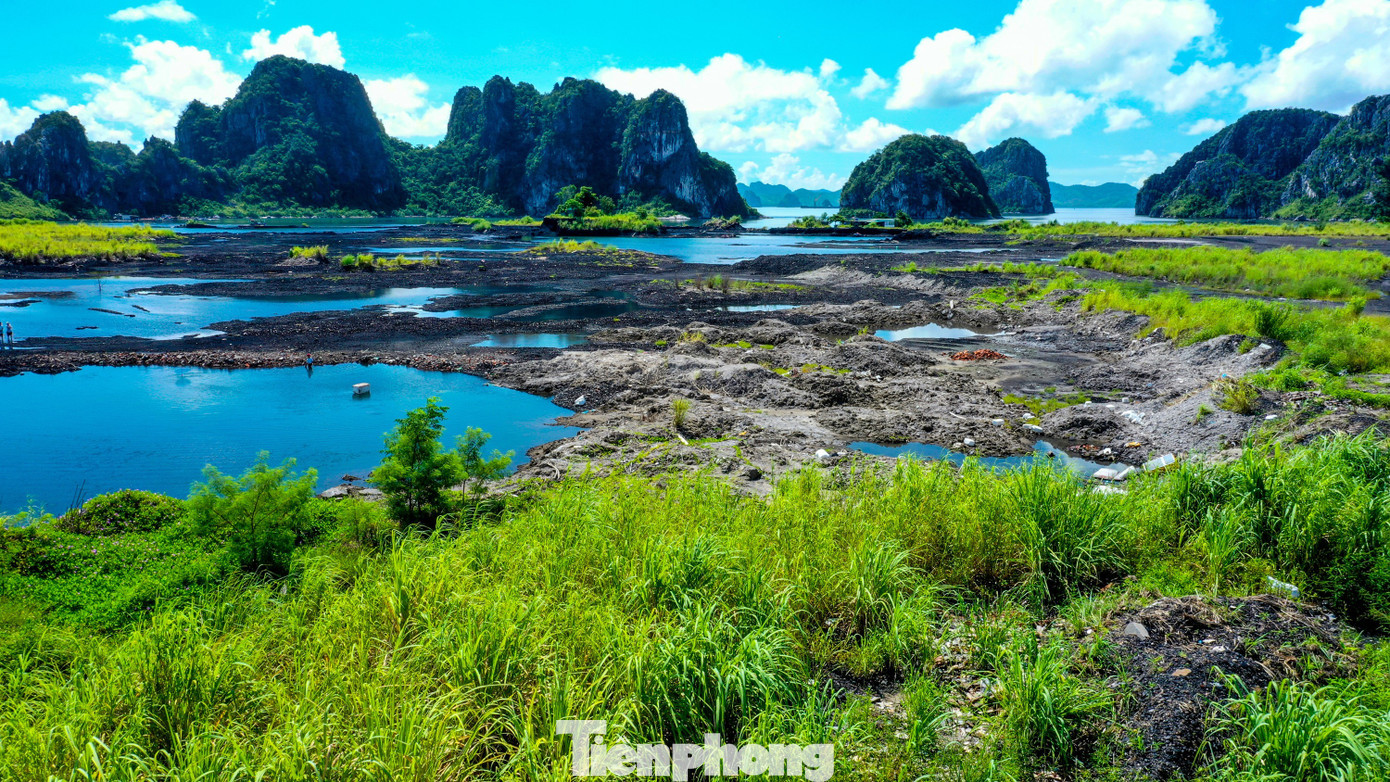

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 3

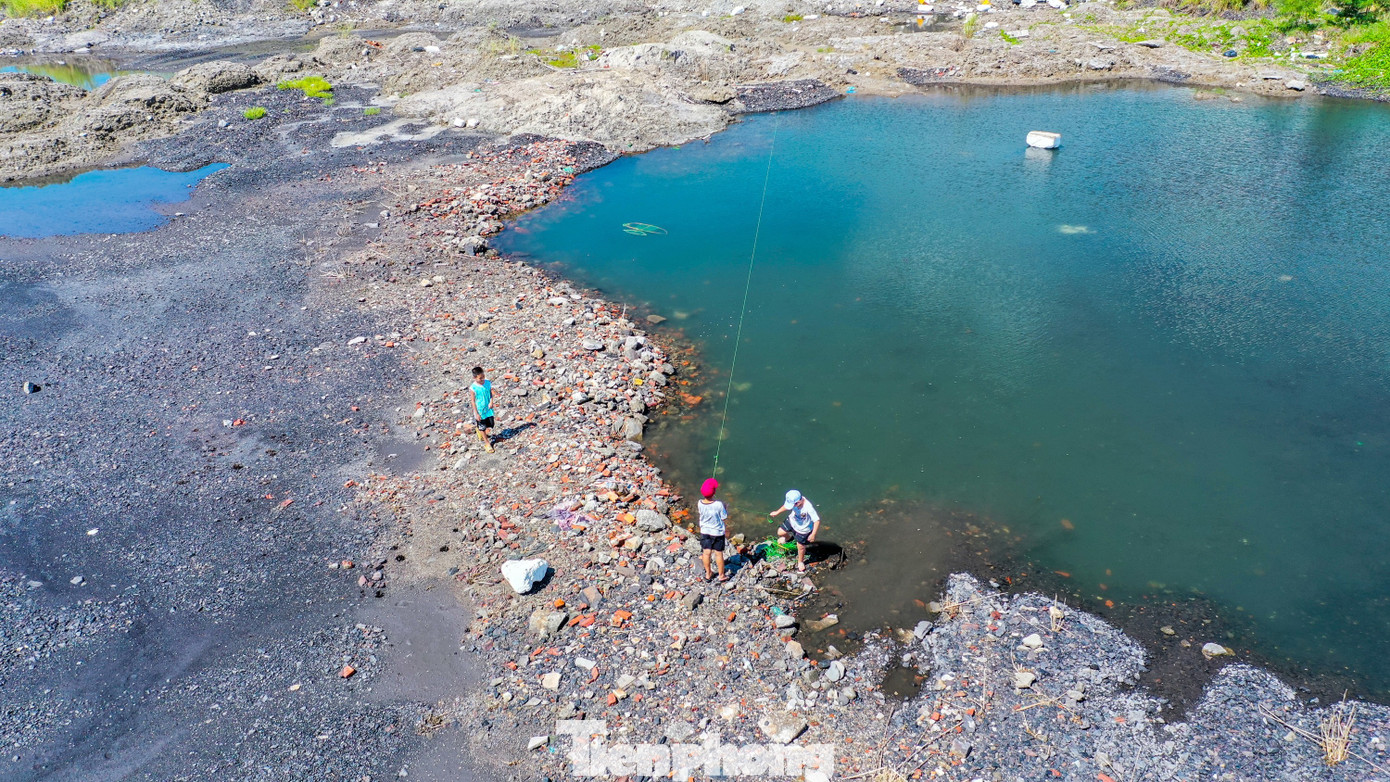

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 4

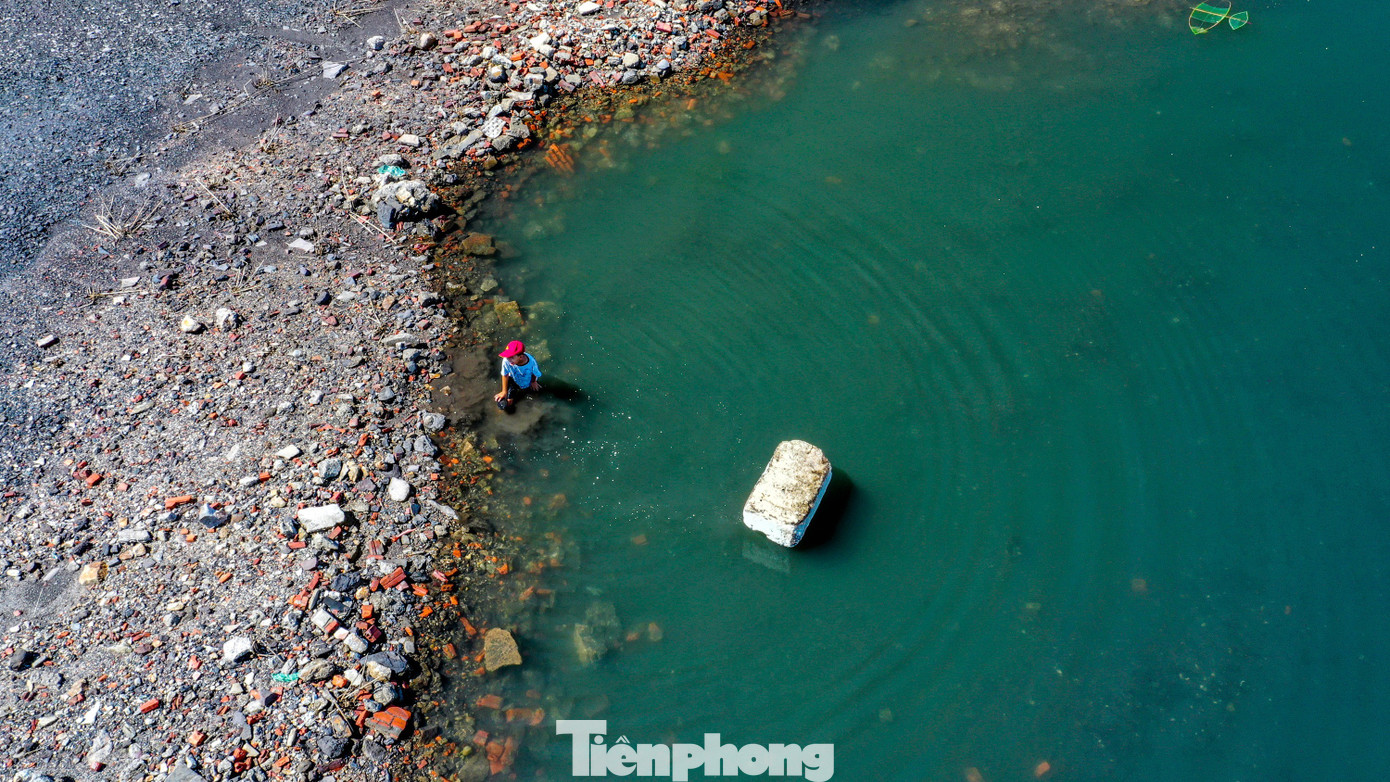

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 5

Tuy nhiên sau 4 năm khởi công, LNG Quảng Ninh hiện tại vẫn chỉ là bãi đất trống với hàng loạt vũng nước sâu và là nơi đổ đất đá thải trộm.

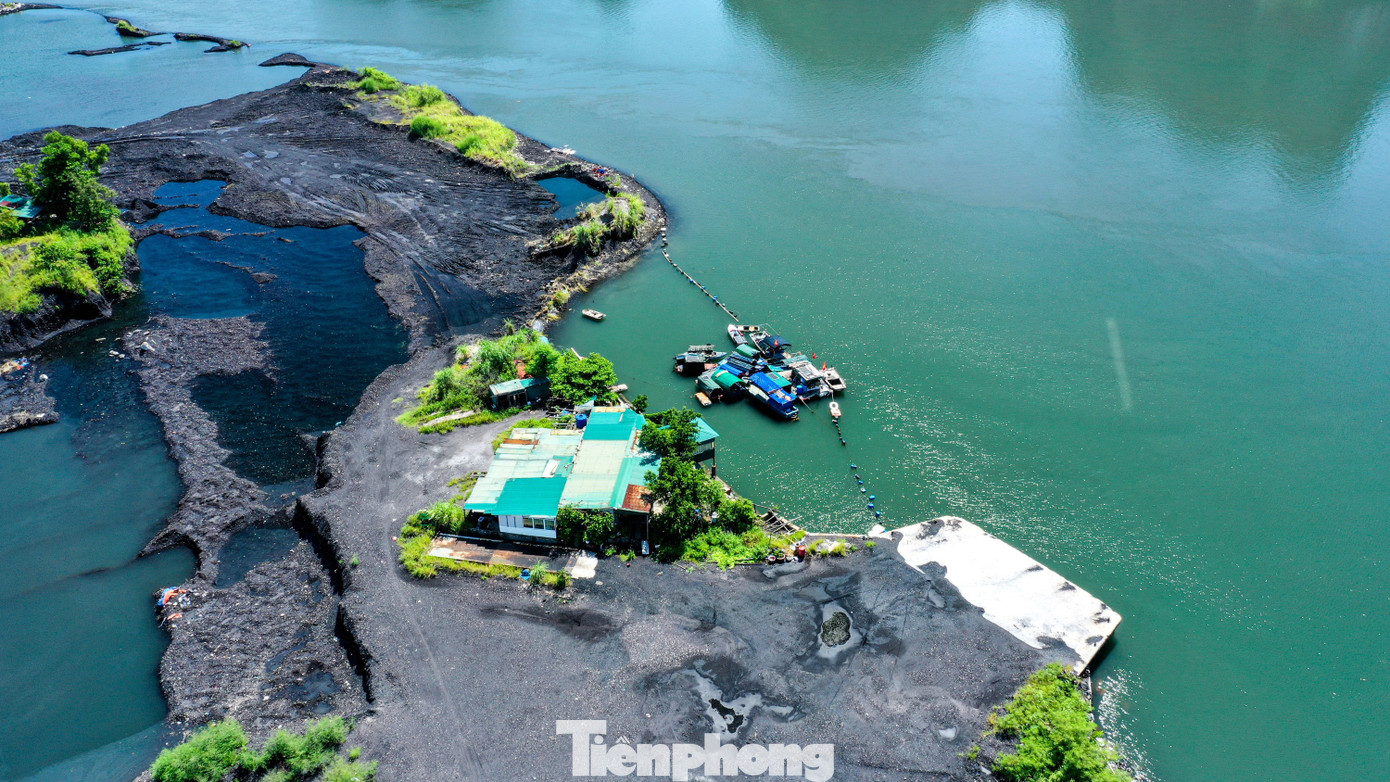

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 6
Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 7

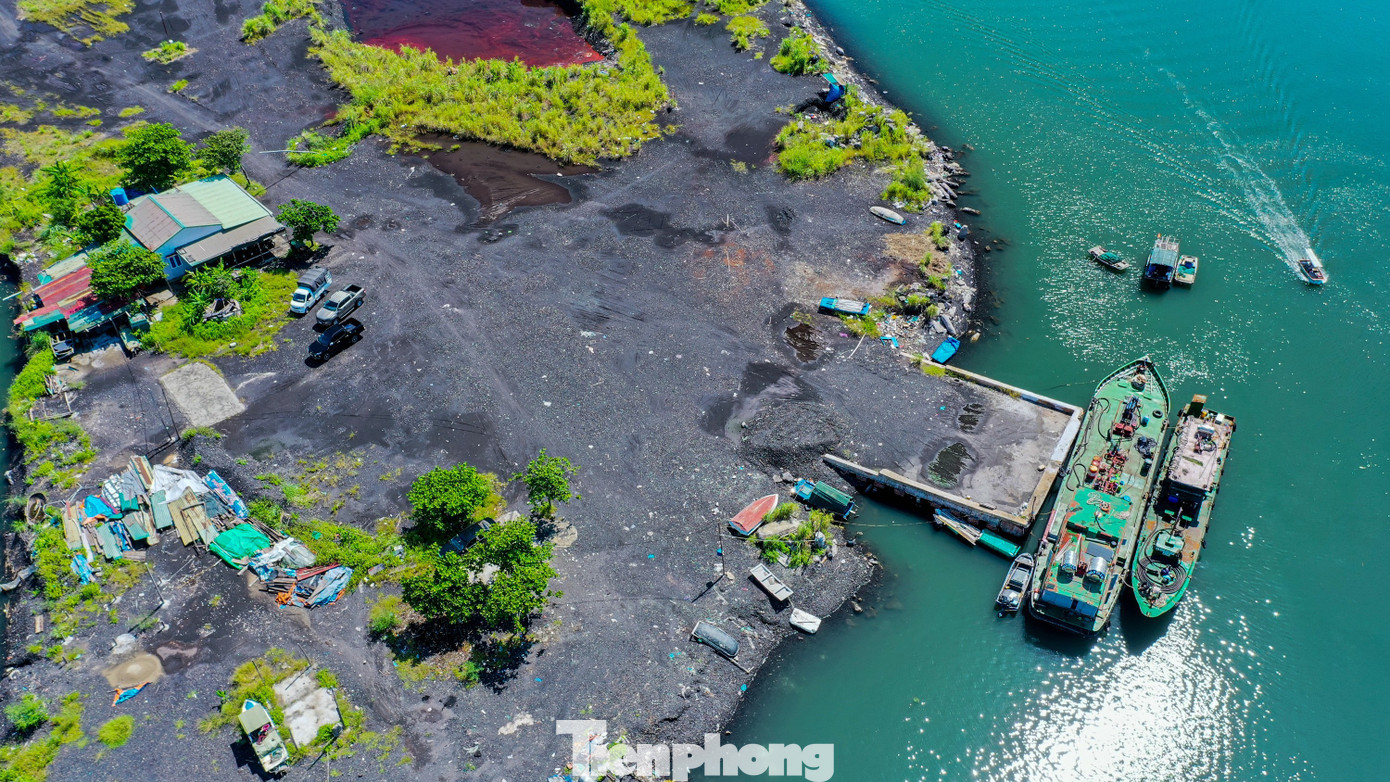

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 8

Nguyên nhân của việc dự án chậm tiến độ sau 4 năm ngoài phải bổ sung mục tiêu dự án, điều chỉnh quy mô, thông tin địa điểm thực hiện, thay đổi diện tích mặt đất, mặt nước sử dụng… thì còn do chưa giải phóng được toàn bộ mặt bằng để bàn giao cho chủ đầu tư.

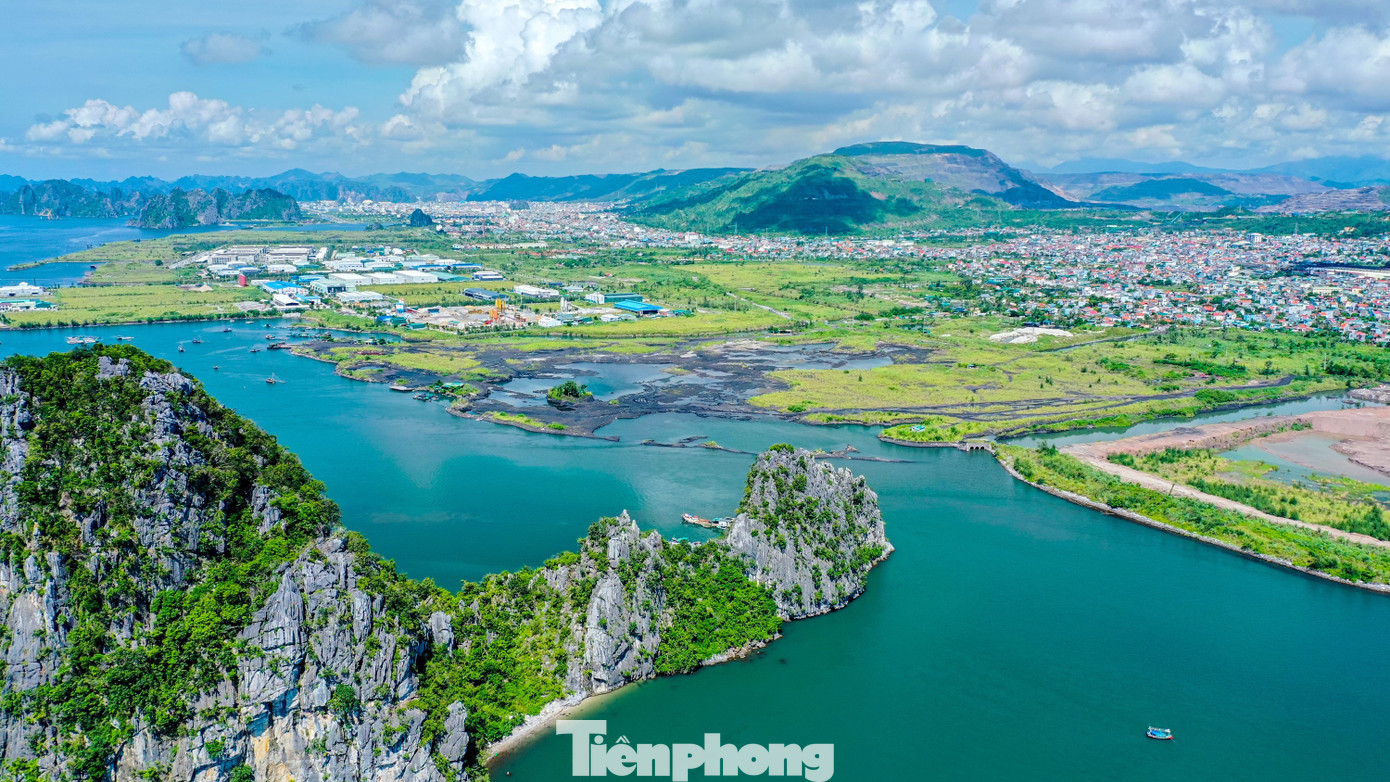

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 9

Ghi nhận của PV Tiền Phong, toàn bộ khu đất thực hiện dự án vẫn chỉ là bãi đất trống. Đại diện phường Cửa Ông, tỉnh Quảng Ninh, cho biết sau khi tỉnh Quảng Ninh có chỉ đạo, chiều 13/9, UBND phường đã mời chủ đầu tư và các hộ dân lên trụ phường để đối thoại và tìm hướng xử lý để sớm bàn giao đất cho chủ đầu tư.

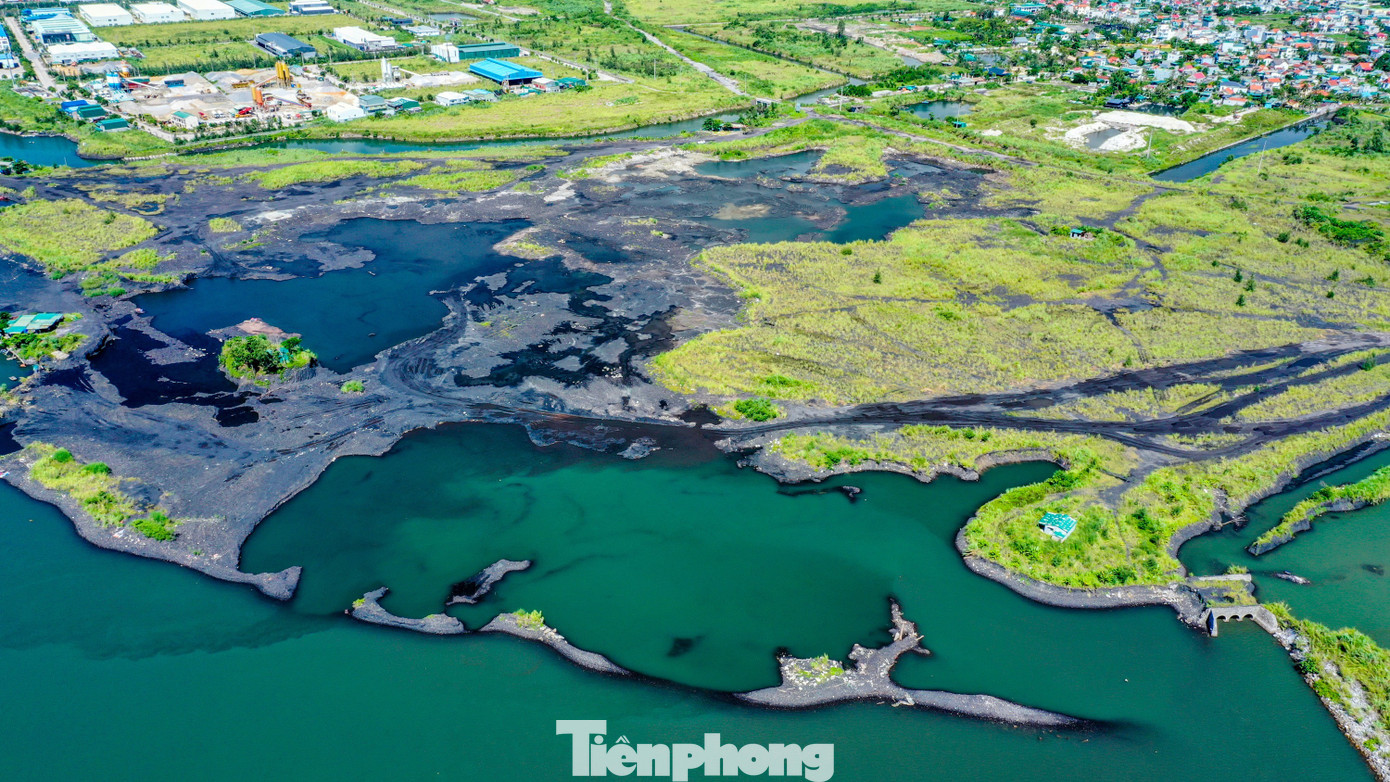

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 10

"Buổi đối thoại chỉ có đại diện một chủ đầu tư trong liên doanh LNG Quảng Ninh đến làm việc. Họ đã tiếp thu nội dung và ý kiến của người dân sau đó sẽ về họp bàn với các nhà đầu tư khác để thống nhất phương án bồi thường", lãnh đạo phường Cửa Ông chia sẻ.

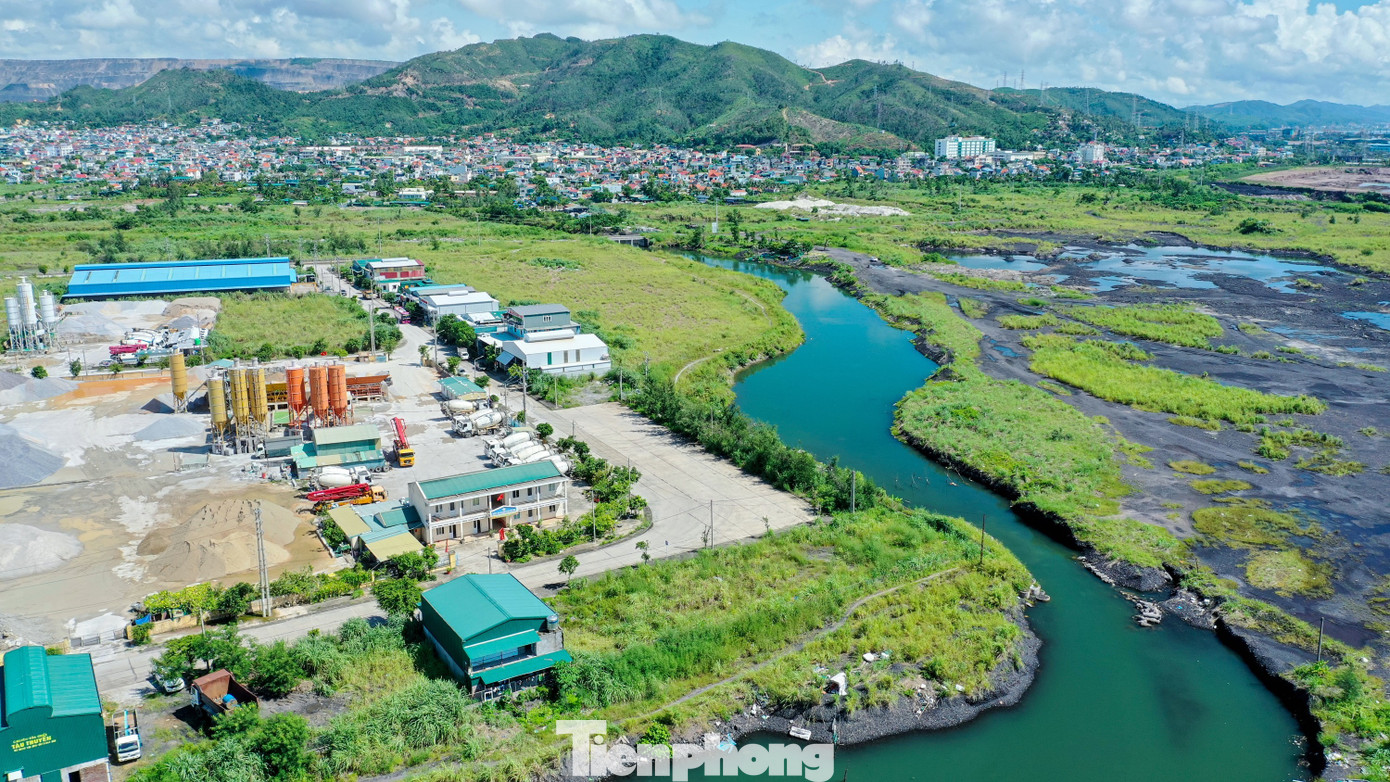

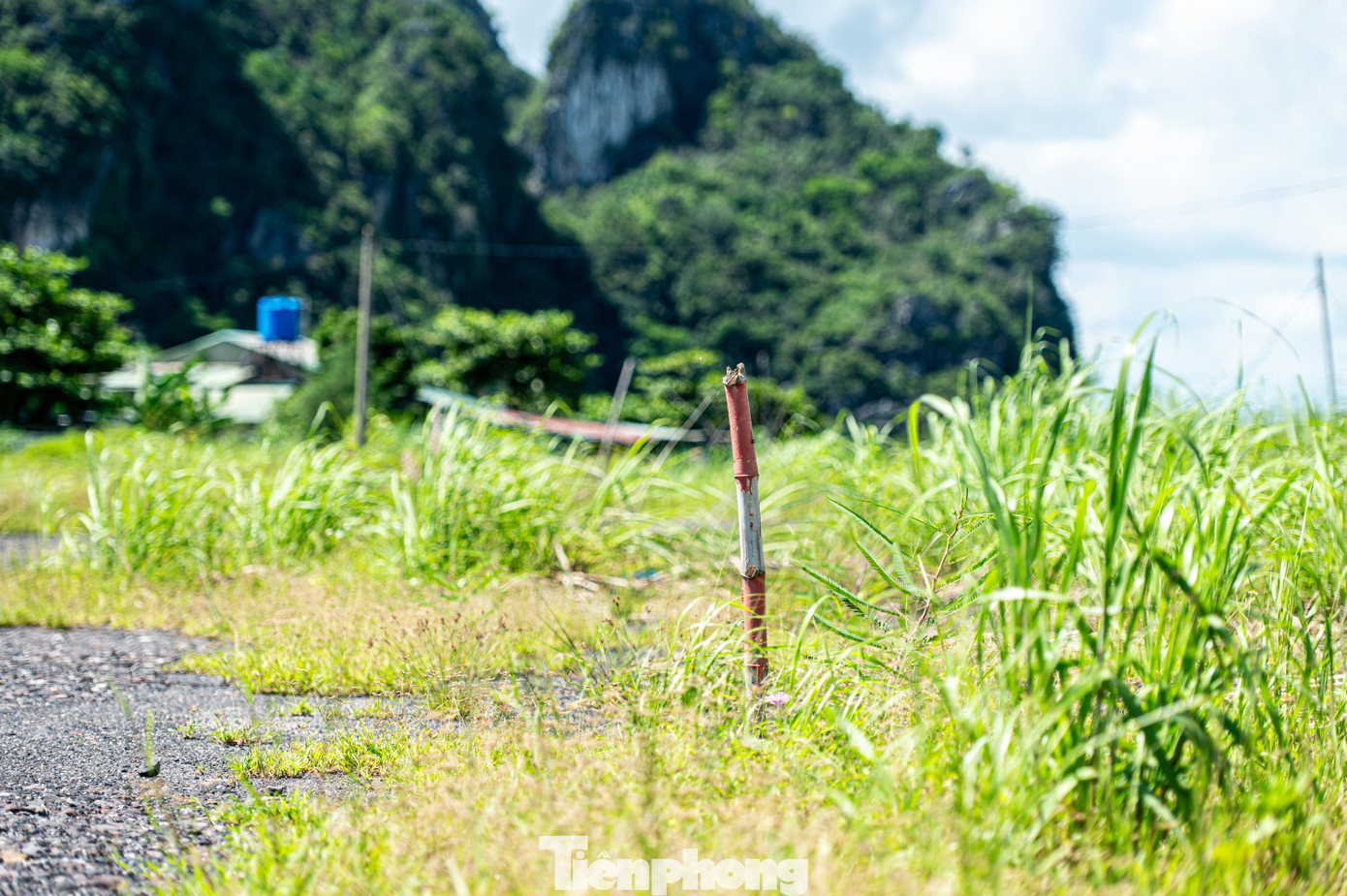

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 11
Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 12

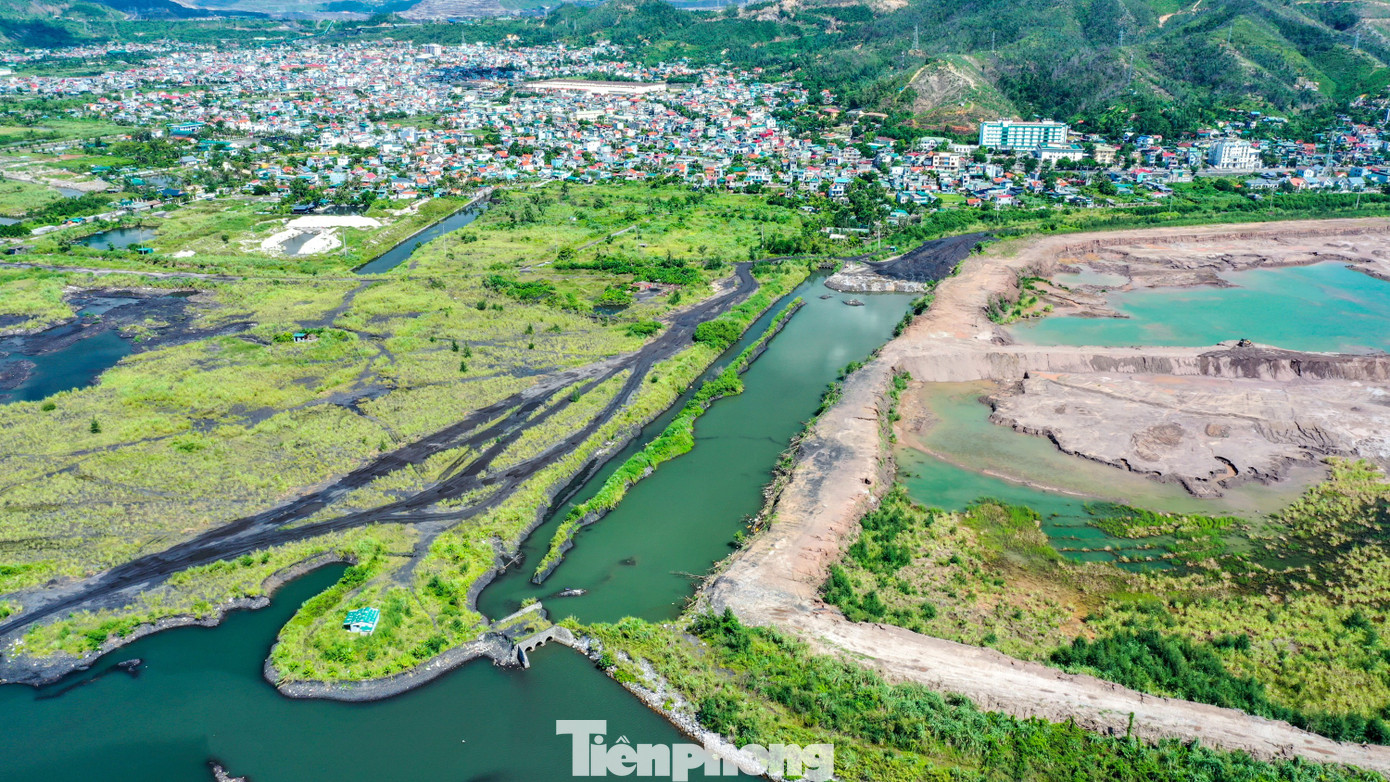

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 13

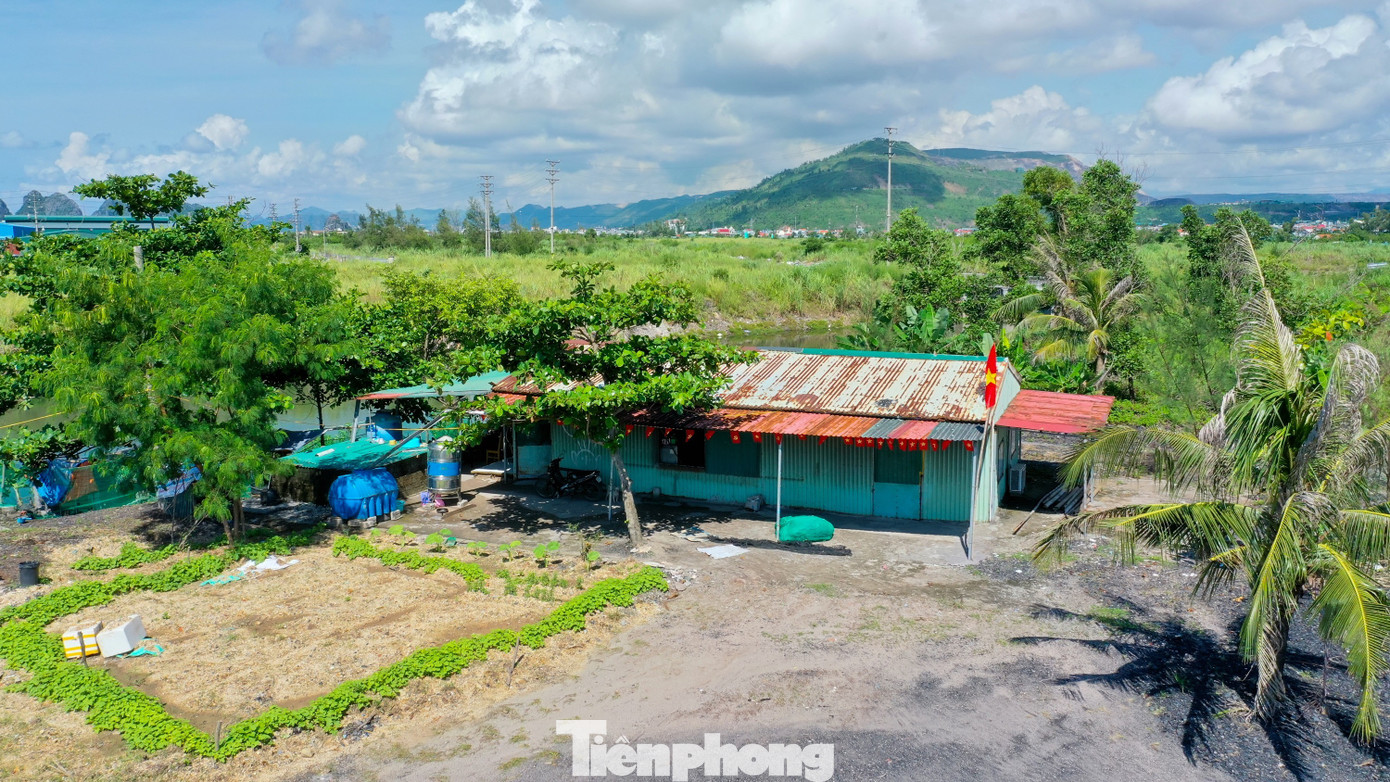

Một cán bộ thuộc phường Cửa Ông, cho biết toàn bộ diện tích của dự án đã xác định ranh giới xong, trong đó có xác định ranh dự án là toàn bộ diện tích đất trước đây là bãi đổ thải của Công ty Tuyển than Cửa Ông nằm xen kẽ giữa Cụm Công nghiệp Cẩm Thịnh và Nhà máy nhiệt điện Cẩm Phả. Trong đó, giai đoạn 1 của dự án có diện tích đất thuộc 8 hộ dân chạy dọc theo bờ rào Cụm Công nghiệp Cẩm Thịnh từ ngoài biển vào đến trong mương nước.

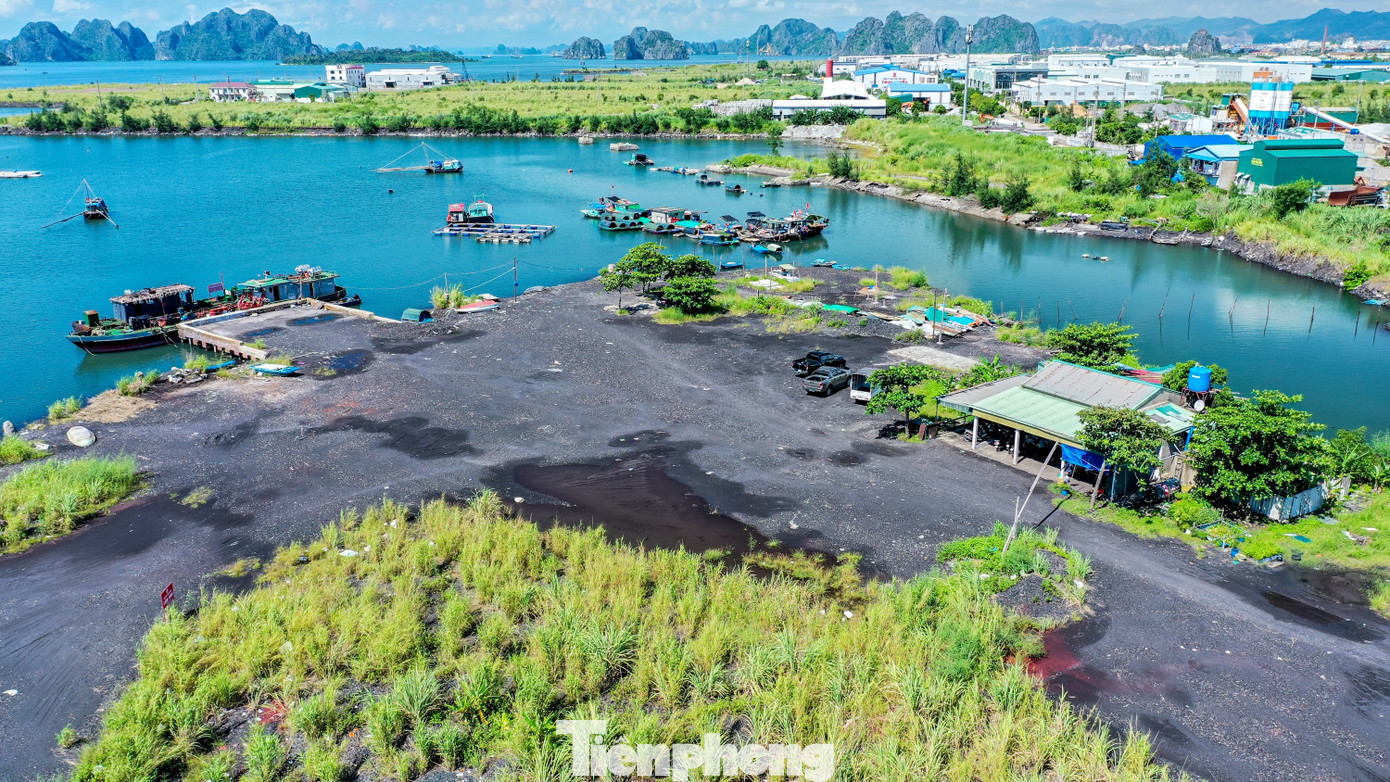

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 14

Bà Liễu (trú phường Cửa Ông, Quảng Ninh), cho biết gia đình bà có khoảng 7 ha đất nằm trong dự án này. Trước đây, khu vực này là bãi sình lầy và biển, có chỗ sâu đến gần 8 mét. Những năm 2000, bà cùng một số gia đình xuống đây khai hoang đổ đất để lấn biển trong suốt hàng chục năm nay.

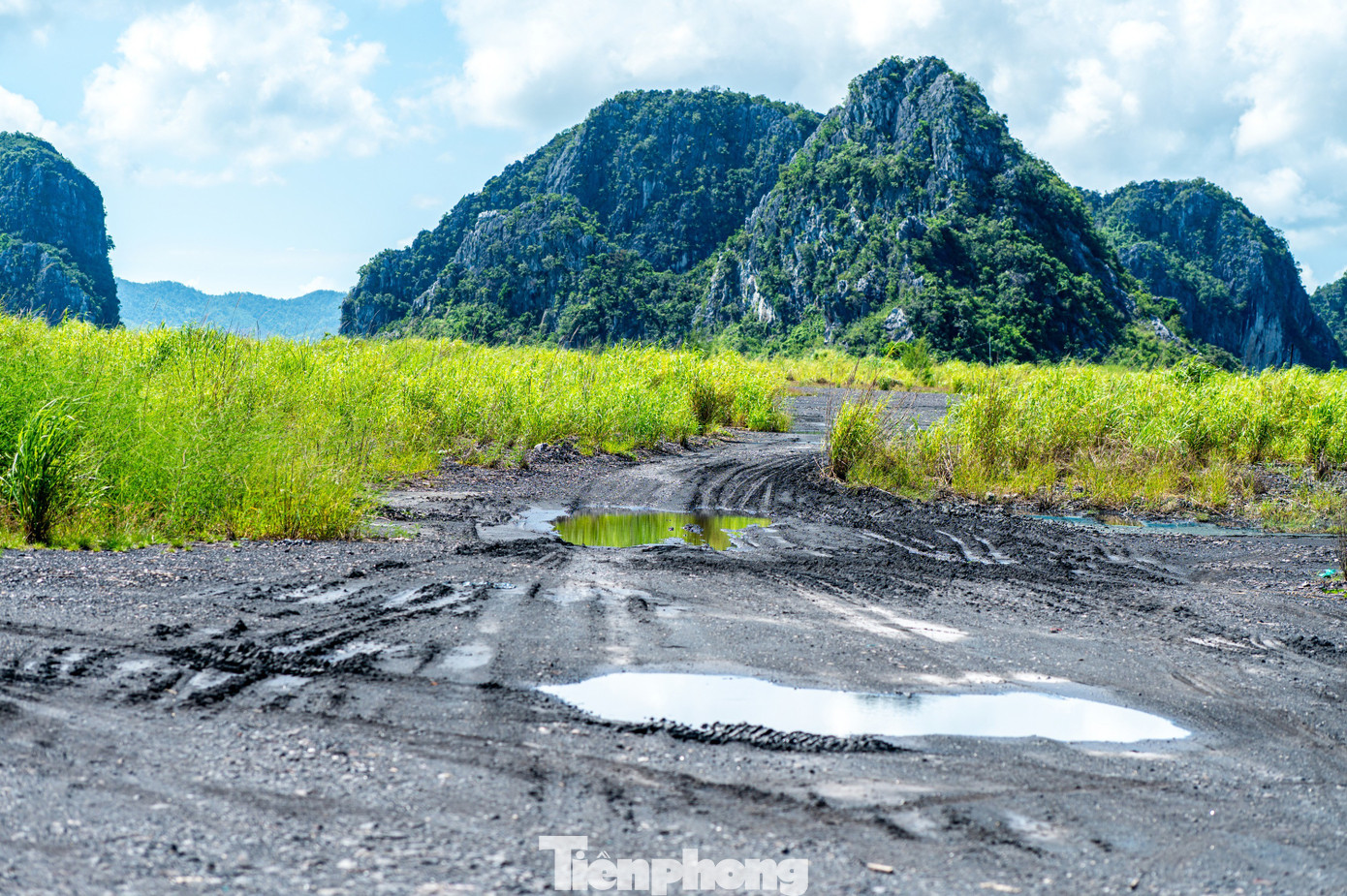

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 15

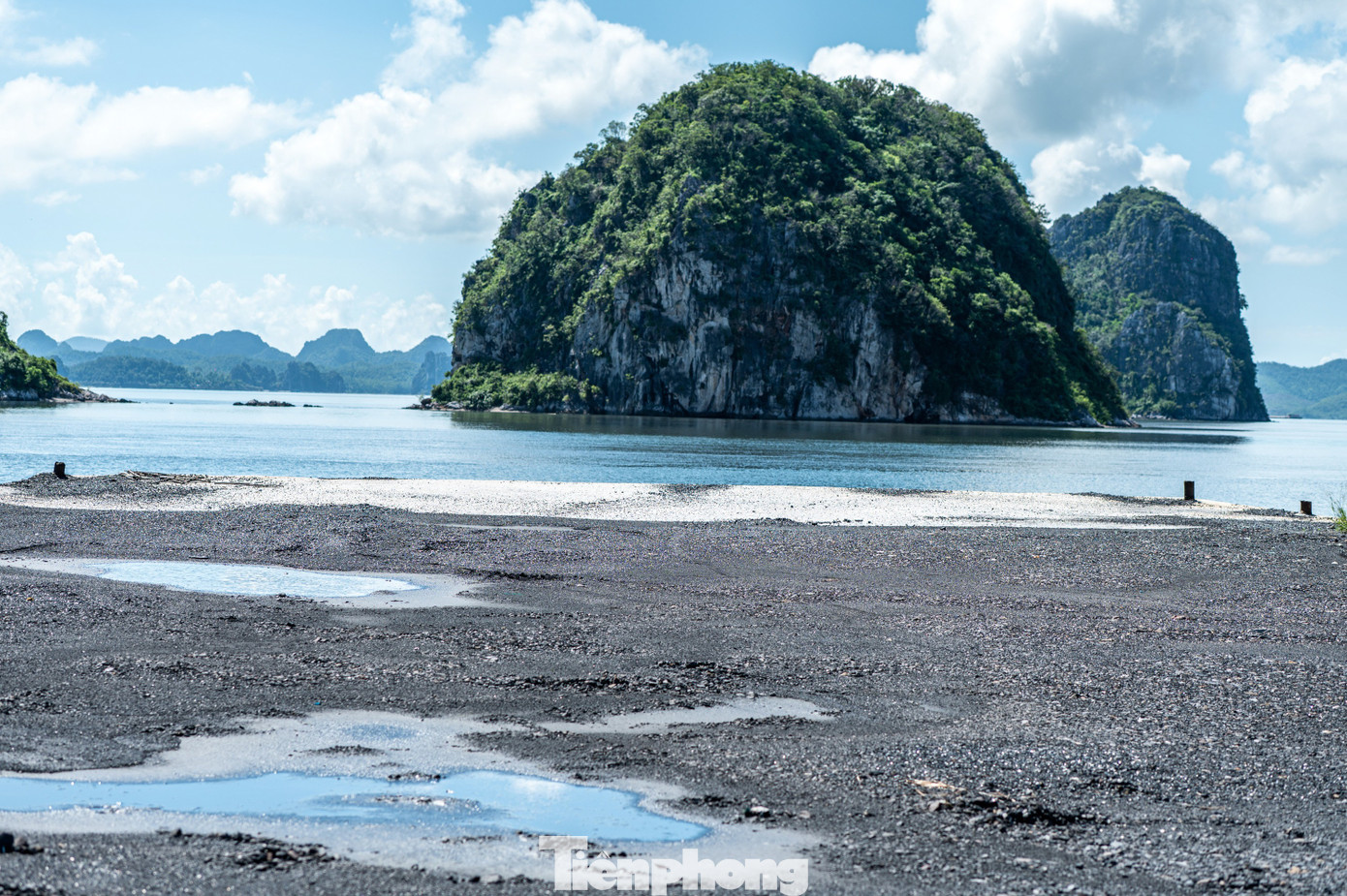

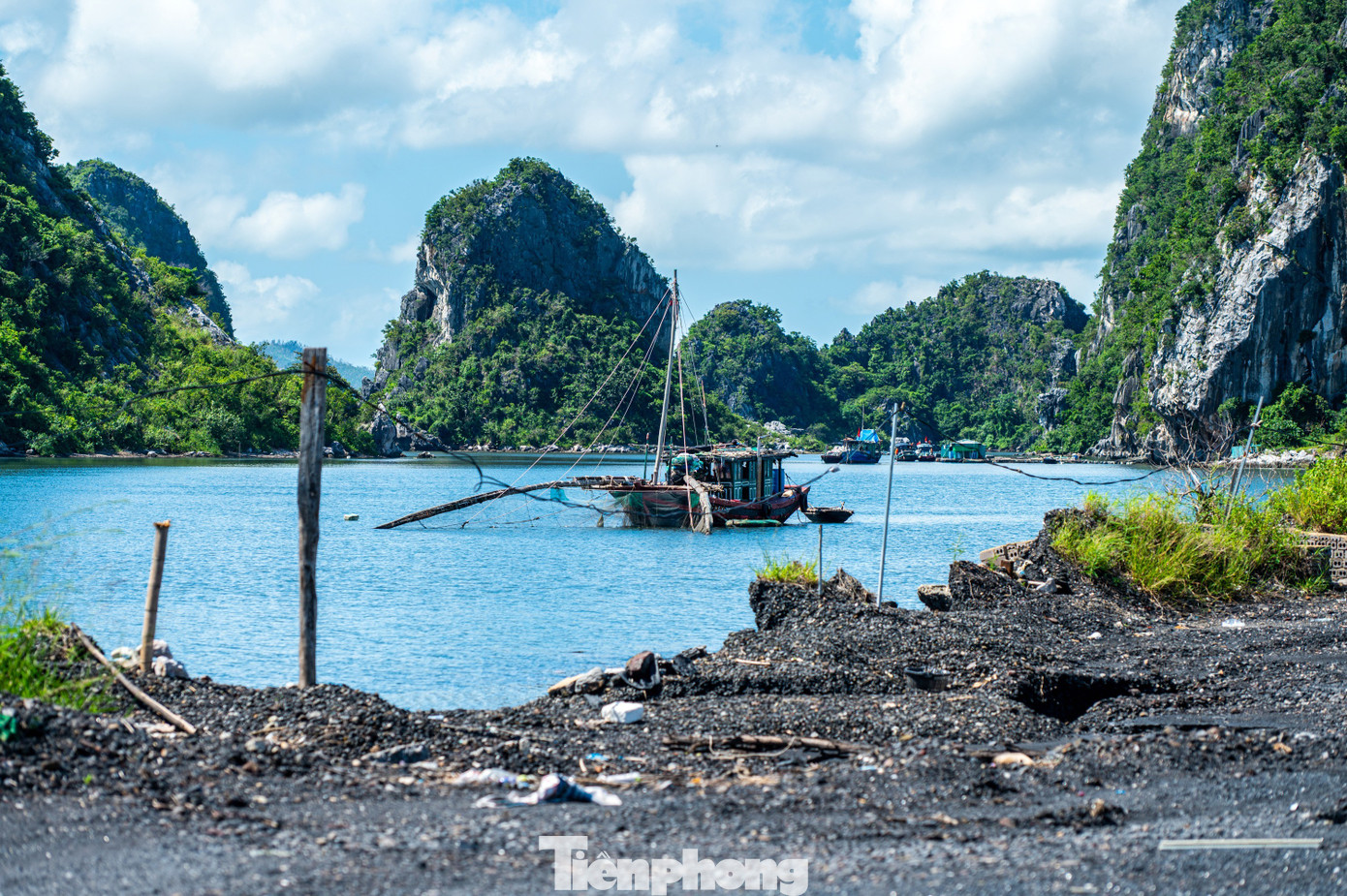

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 16
Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 17

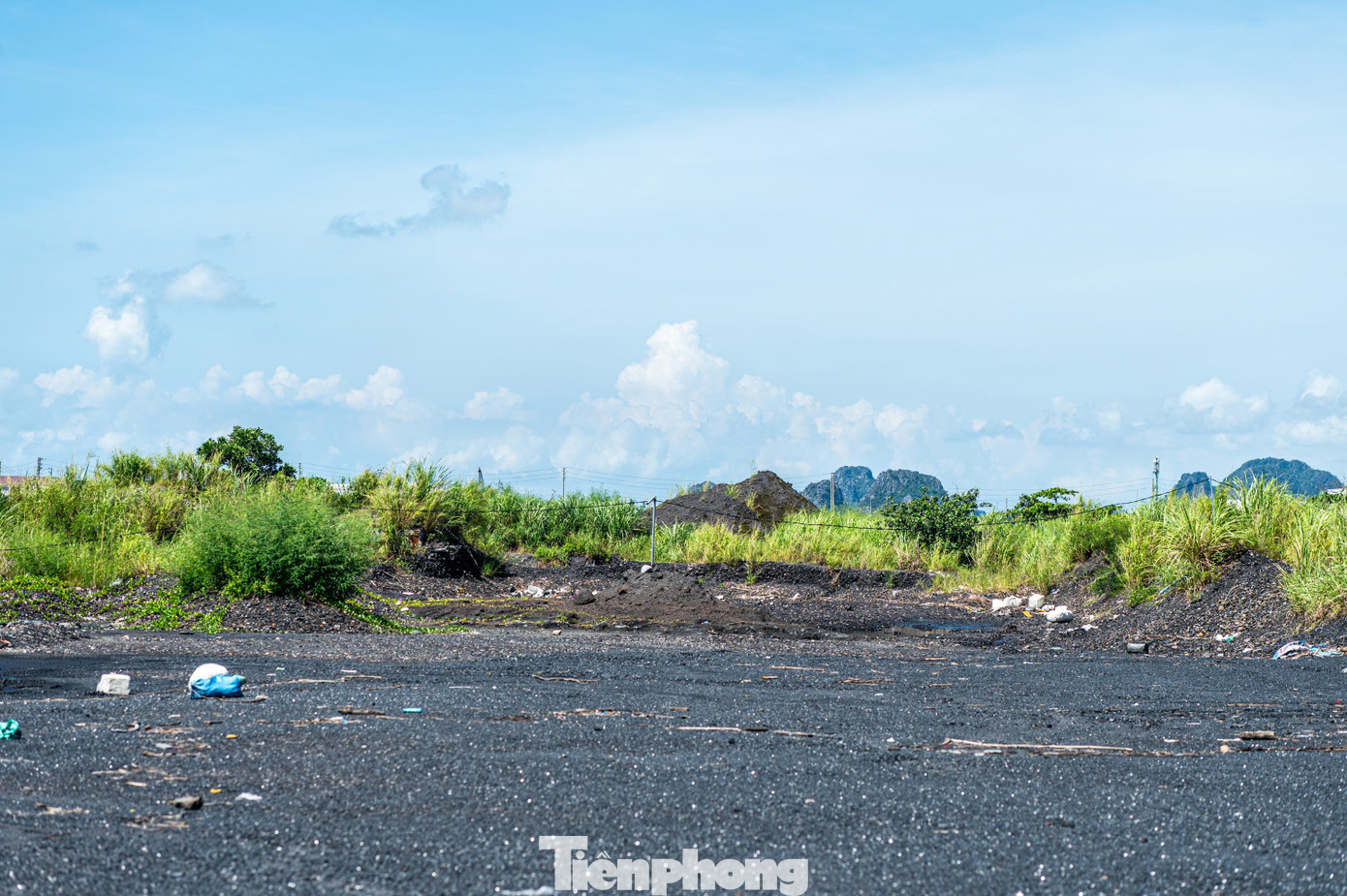

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 18

Theo bà Liễu, nguyên nhân đến thời điểm hiện tại vẫn bàn giao đất cho chủ đầu tư do phương án đền bù quá thấp. Chủ đầu tư đưa ra phương án bồi thường 10.000/m2, như vậy là quá thấp, trong khi để có mặt bằng như thế này người dân phải đổ rất nhiều đất. "Nhà nước thu hồi đất thực hiện dự án trọng điểm chúng tôi rất ủng hộ, nhưng chúng tôi mong muốn chủ đầu tư xem xét phương án hỗ trợ công tôn tạo đất để người dân đỡ thiệt thòi", bà Liễu nói.

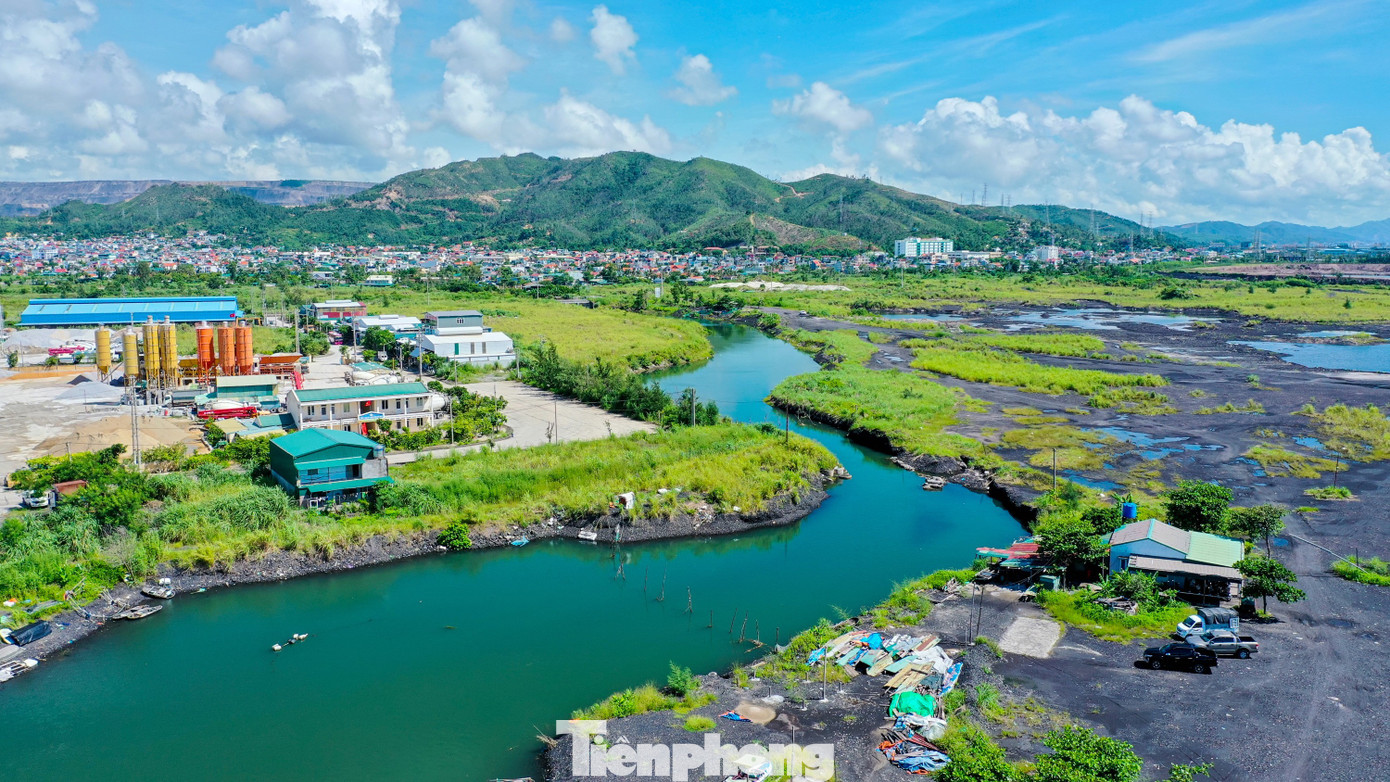

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 19

Bà Liễu cho biết thêm, trước đây Cụm công nghiệp Cẩm Thịnh và Công ty Hoa Lợi Đạt cũng lấy một phần đất của một số gia đình ở đây, phía doanh nghiệp chủ đầu tư hỗ trợ người dân 600.000 - 700.000/m2.

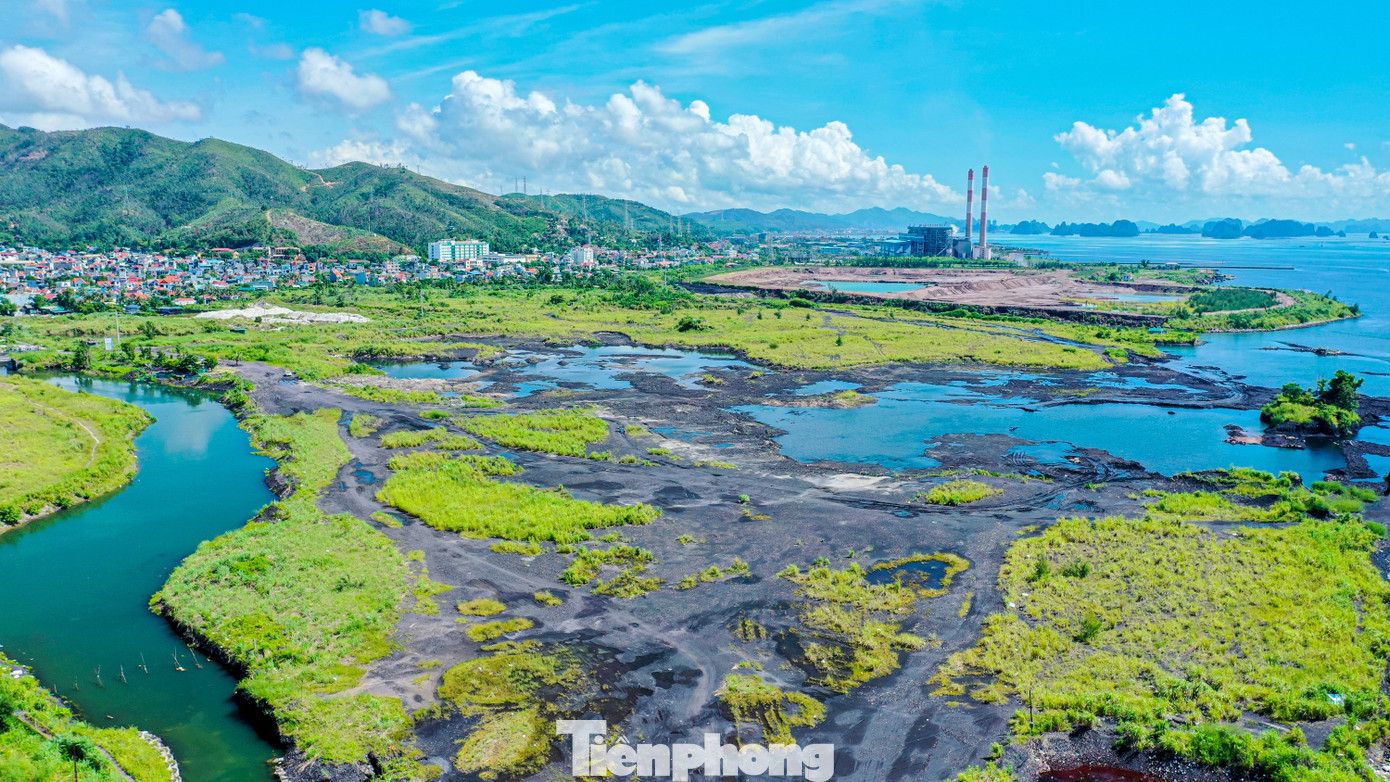

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 20

Theo thông tin từ UBND tỉnh Quảng Ninh , Dự án nhà máy điện khí LNG Quảng Ninh có tổng diện tích quy hoạch gần 110ha. Trong đó, diện tích mặt biển 68,7ha và diện tích đất thu hồi thực hiện GPMB 41,12ha, ảnh hưởng tới tổng số 13 hộ dân và 6 tổ chức. Hiện phường Cửa Ông đã hoàn thành công tác GPMB khoảng 4,9 ha.

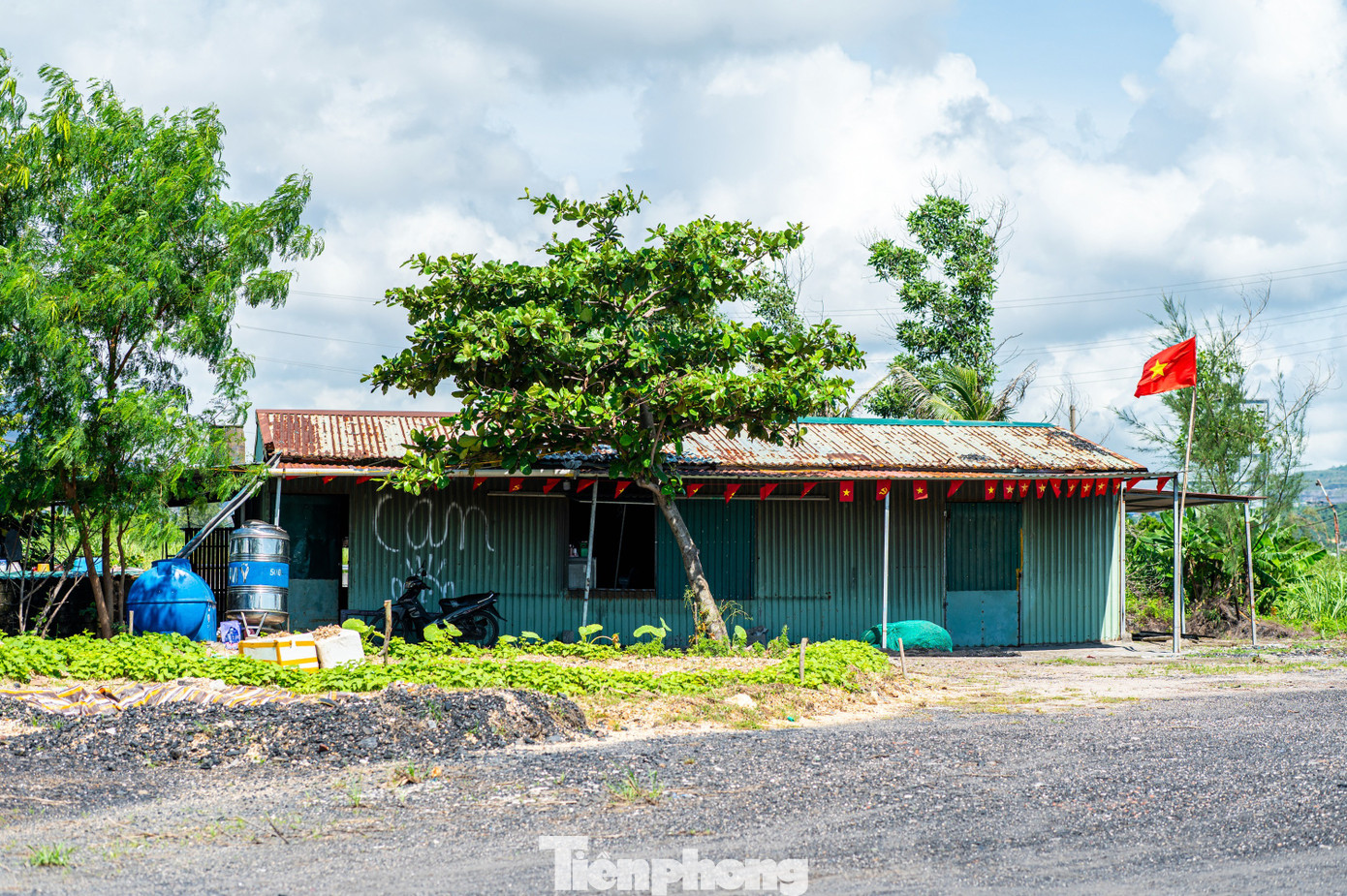

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 21

Có khoảng 13 hộ dân và 6 tổ chức bị ảnh hưởng do có diện tích đất nằm trong dự án. Hiện tại phường Cửa Ông đang dự thảo quyết định cưỡng chế thu hồi và phương án cưỡng chế thu hồi đối với 8 cá nhân và 1 tổ chức đối với phần diện tích quy hoạch dự án lần đầu; đang thực hiện quy trình xác nhận nguồn gốc đất đối với 5 hộ dân và 4 tổ chức đối với phần diện tích quy hoạch lần II.

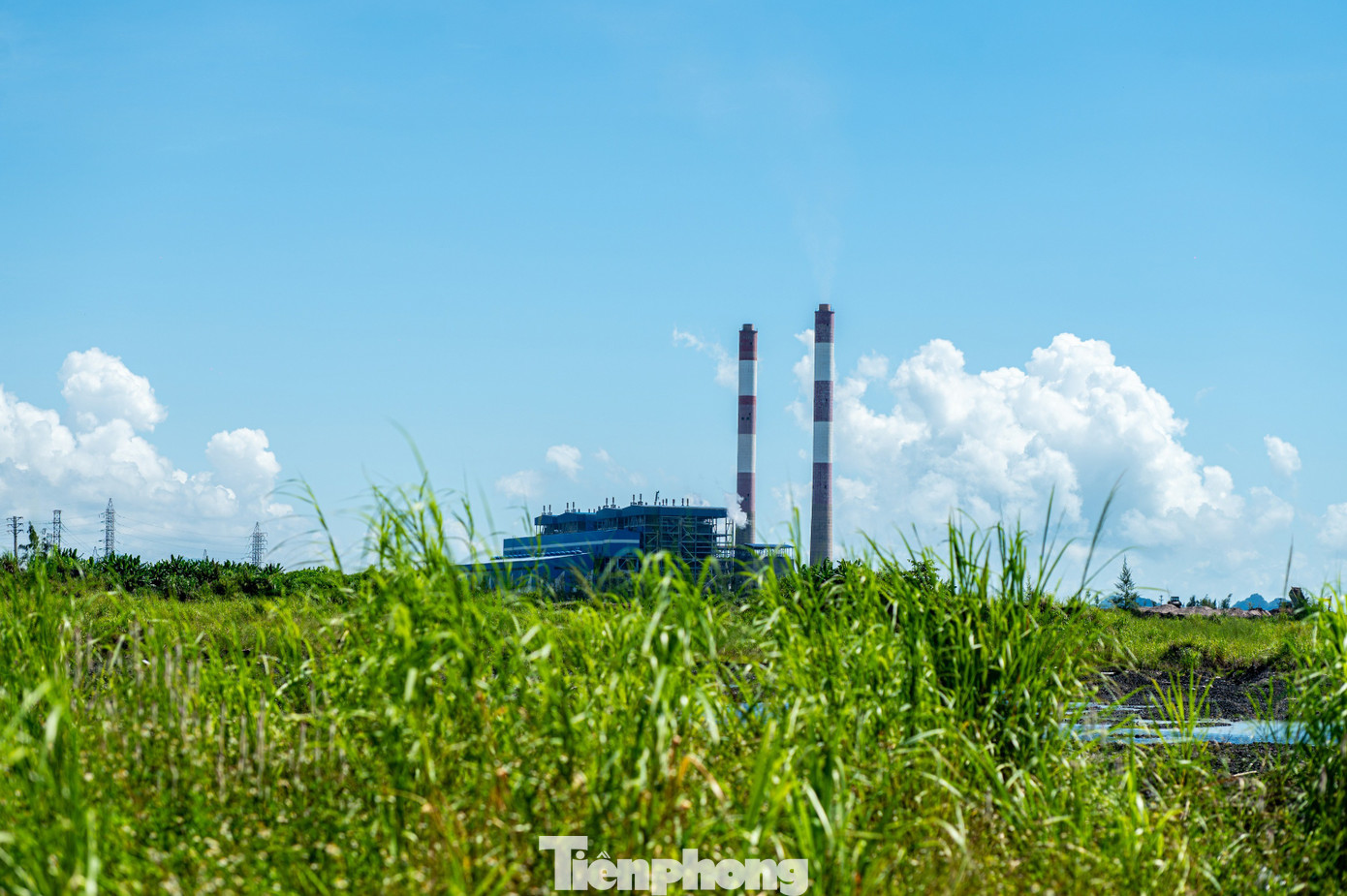

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 22

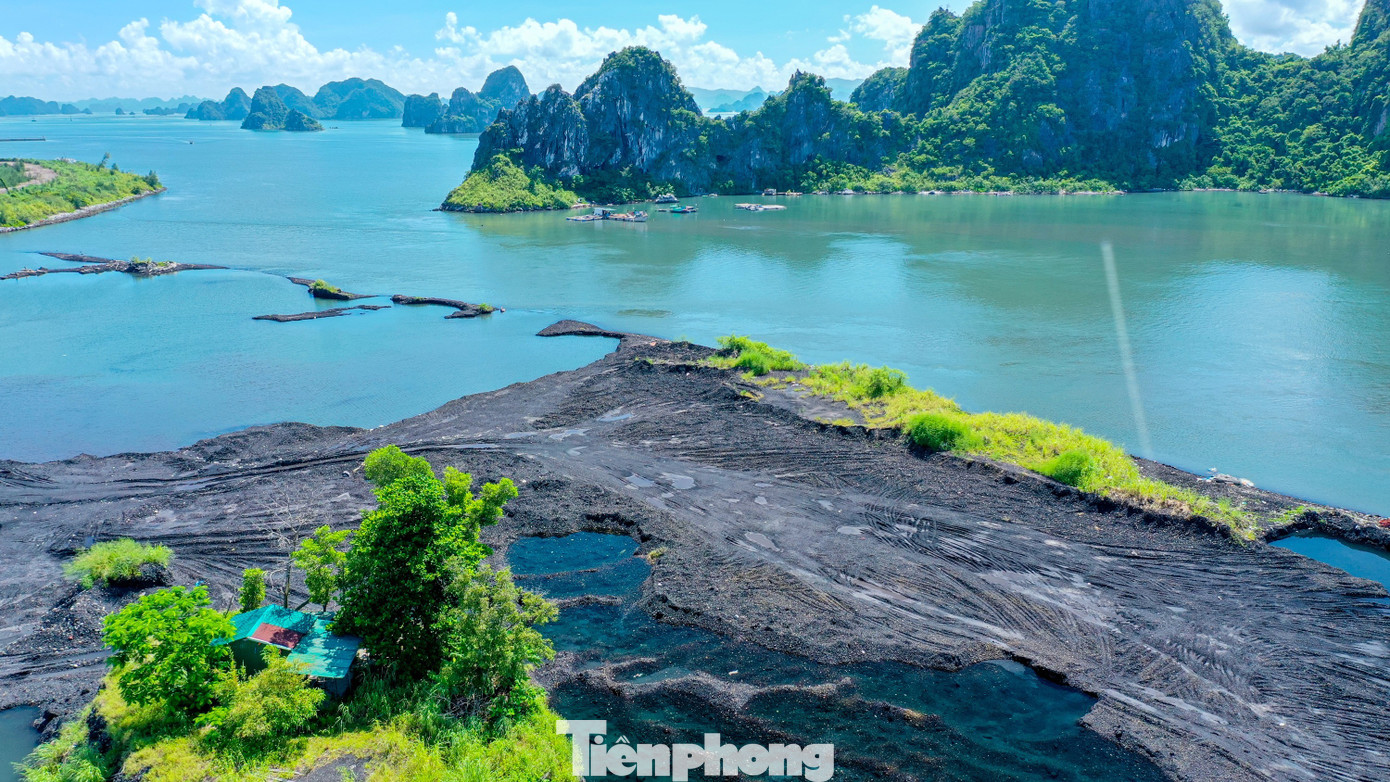

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 23

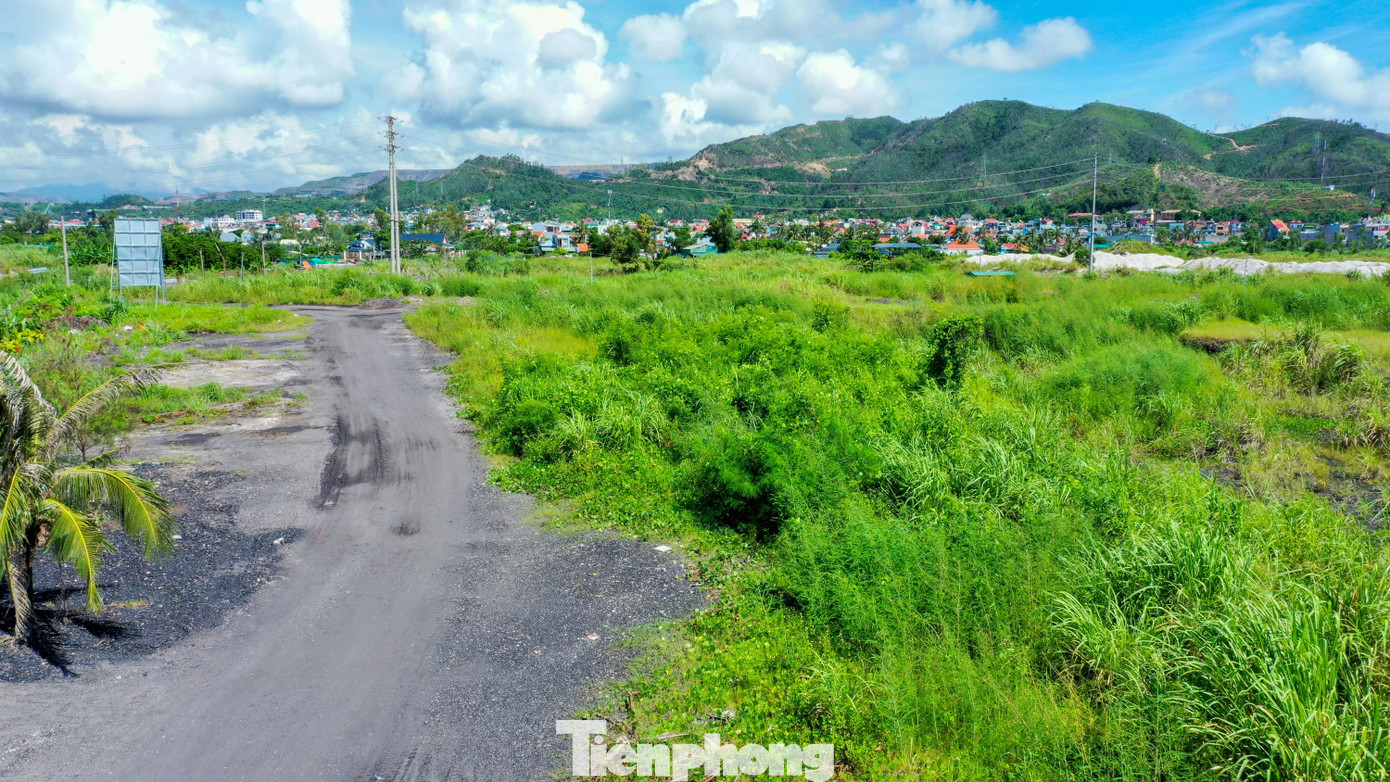

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 24

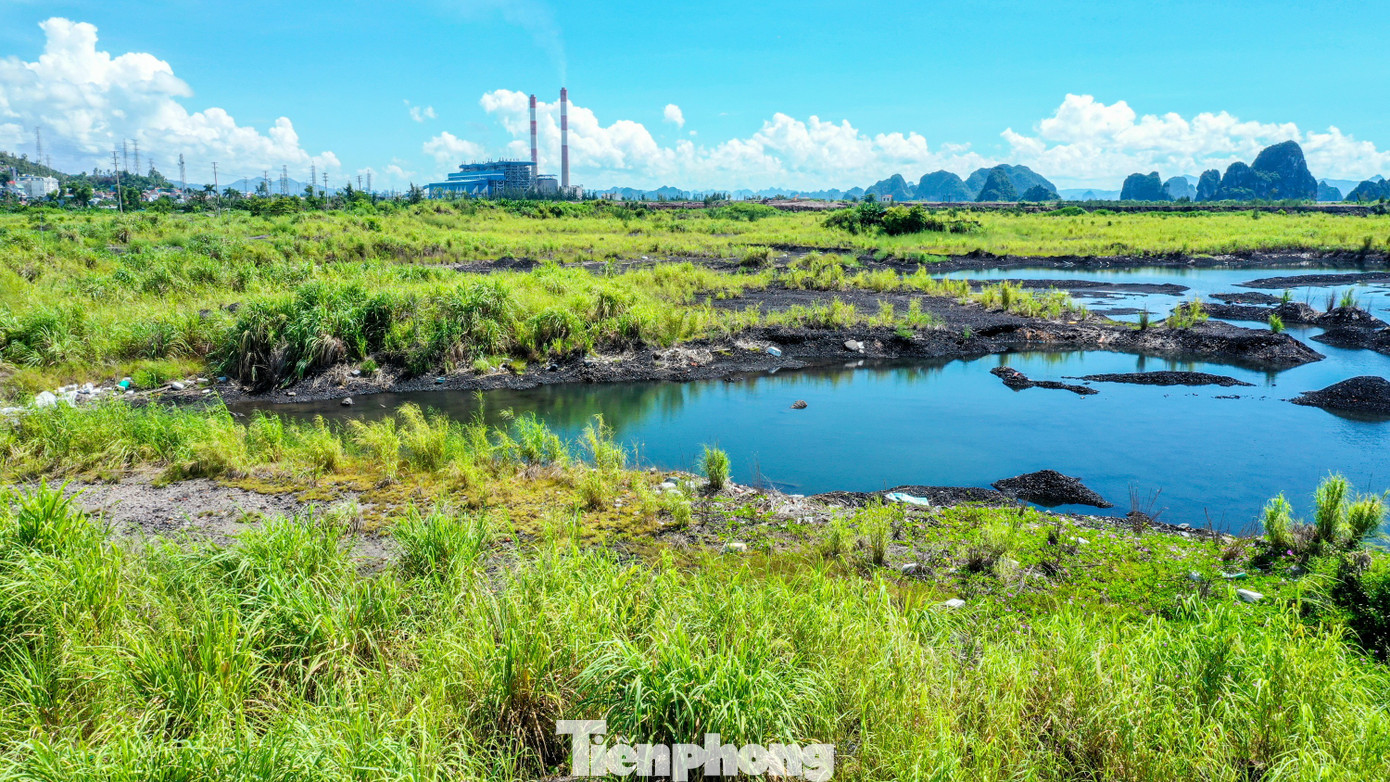

Tận thấy dự án điện khí 2,2 tỷ USD đang 'rùa bò' ở Quảng Ninh - Ảnh 25

Tỉnh Quảng Ninh cũng ra tối hậu thư yêu cầu phường Cửa Ông trước ngày 30/9 phải giải phóng xong mặt bằng giai đoạn 1 và bàn giao đất cho chủ đầu tư để thực hiện dự án.

Nhà máy điện khí LNG Quảng Ninh có tổng mức đầu tư khoảng 2,2 tỷ USD, do liên danh PV Power - Colavi - Tokyo Gas - Marubeni làm chủ đầu tư. Đây là một trong những dự án trọng điểm thuộc Quy hoạch điện VIII, được Chính phủ kỳ vọng góp phần bảo đảm an ninh năng lượng quốc gia.

Dự án có quy mô 1.500 MW, sử dụng công nghệ tuabin khí chu trình hỗn hợp, kèm theo sân phân phối 500 kV và hệ thống hạ tầng kỹ thuật đồng bộ như bến nhập LNG, kho chứa, khu tái hóa khí, tuyến ống vận chuyển, kênh dẫn nước, đường giao thông cùng nhiều hạng mục phụ trợ khác.

Tin mới

Quỹ ETF ngoại quy mô gần 600 triệu USD thêm mới FPT, HVN, STB, GEE, dự kiến mua mạnh MSN
11 giờ trước
Chiều ngược lại, VNM ETF sẽ giảm tỷ trọng hàng loạt cổ phiếu trong danh mục. Trong đó, những cái tên dự kiến bị bán mạnh như SSI, VIX, SHB, VIC, VCB, VHM, NVL,…
Nút giao Nguyễn Văn Linh - Nguyễn Hữu Thọ ùn tắc liên miên, Sở Xây dựng nói gì?
28 phút trước
Những ngày qua, Báo Thanh Niên liên tiếp nhận phản ánh từ người dân đang sinh sống tại khu vực phía nam TP.HCM (H.Nhà Bè và Q.7 cũ) về tình trạng giao thông ùn tắc triền miên trên trục đường Nguyễn Hữu Thọ hướng vào trung tâm TP.HCM.
Vừa ra mắt iPhone 17 đã có thông tin sốc về iPhone 18: 6 mẫu máy ra mắt, iPhone Fold lần đầu xuất hiện
2 giờ trước
Dù iPhone 17 series vừa mới trình làng, những tin đồn về thế hệ iPhone 18 đã bắt đầu xuất hiện, hé lộ một trong những thay đổi chiến lược lớn nhất của Apple trong nhiều năm qua: một dòng sản phẩm gồm sáu mẫu máy và một lịch trình ra mắt hoàn toàn mới.
Elon Musk sa thải gấp trong đêm, 500 người mất việc ngay lập tức: Chuyện gì đang xảy ra?
2 giờ trước
Nhóm bị sa thải là lực lượng chuyên thực hiện những công việc tỉ mỉ như phân loại dữ liệu, gắn nhãn văn bản, âm thanh...
Tổng Công ty Sông Đà thoái vốn bất thành tại Sông Đà 11
3 giờ trước
Phiên đấu giá gần 4,1 triệu cổ phiếu SJE của Tổng Công ty Sông Đà diễn ra không thành công do không có nhà đầu tư nào đăng ký tham gia.

Bảng giá cập nhật trực tuyến

Thịt bò

BEEF

1.283.807.690 VNĐ / tấn

310.75 BRL / kg

0.00 %

- 0.00

Thịt gà

CHICKEN

31.026.213 VNĐ / tấn

7.51 BRL / kg

0.00 %

- 0.00

Thịt heo

LEAN HOGS

5.646.927 VNĐ / tấn

97.08 USD / lbs

1.07 %

- 1.05

» Xem tất cả giá Thực phẩm

Tin cùng chuyên mục

TS Nguyễn Đức Kiên: Đất đai với những doanh nghiệp kinh doanh bất động sản khác, với doanh nghiệp chỉ lấy đất đai phục vụ sản xuất lại khác
3 giờ trước
Chia sẻ tại Tọa đàm chuyên đề về Phương pháp Chỉ số Năng lực cạnh tranh cấp tỉnh PCI 2.0 diễn ra chiều ngày 11/9 tại Hà Nội, TS. Nguyễn Đức Kiên, nguyên Phó Chủ nhiệm Ủy ban Kinh tế của Quốc hội đã có một số ý kiến đóng góp cho Phương pháp đánh giá Chỉ số Năng lực cạnh tranh cấp tỉnh mới – PCI 2.0.
6 trường hợp không đóng BHYT vẫn được chi trả 100%, người dân cần biết kẻo lỡ mất quyền lợi
3 giờ trước
Ngừng đóng bảo hiểm y tế (BHYT) không hẳn mất quyền lợi, 6 trường hợp vẫn được tính 5 năm liên tục và hưởng chi trả 100% chi phí khám chữa bệnh.
Đà Nẵng đặt mục tiêu GRDP bình quân 8.500 USD/người
4 giờ trước
Trong báo cáo chính trị trình Đại hội Đảng bộ Đà Nẵng nhiệm kỳ 2025-2030, thành phố này đặt mục tiêu tốc độ tăng trưởng tổng sản phẩm trên địa bàn (GRDP) đạt bình quân từ 11%/năm trở lên.
Không gia hạn các dự án giao thông trọng điểm quốc gia có kế hoạch hoàn thành trong năm 2025
4 giờ trước
Bộ Xây dựng vừa gửi văn bản chỉ đạo các cục, vụ chuyên ngành, ban quản lý dự án và Sở GTVT 8 địa phương khẩn trương hoàn chỉnh thủ tục về đầu tư để khởi công và hoàn thành các dự án đã giao kế hoạch năm 2025.
