Dự án bệnh viện ngàn tỉ dở dang: Kiến nghị kiểm điểm lãnh đạo UBND TP Cần Thơ

9 giờ trước
Thanh tra Chính phủ chỉ ra nhiều vi phạm tại dự án Bệnh viện Ung bướu Cần Thơ và kiến nghị tổ chức kiểm điểm trách nhiệm các cá nhân, đơn vị liên quan.

Cổng Thông tin điện tử Thanh tra Chính phủ vừa đăng tải kết luận Thanh tra số 369/KL-TTCP về các dự án có khó khăn, vướng mắc tại TP Cần Thơ; trong đó đã chỉ ra nhiều khuyết điểm, vi phạm tại dự án đầu tư xây dựng Bệnh viện Ung bướu Cần Thơ (quy mô 500 giường).

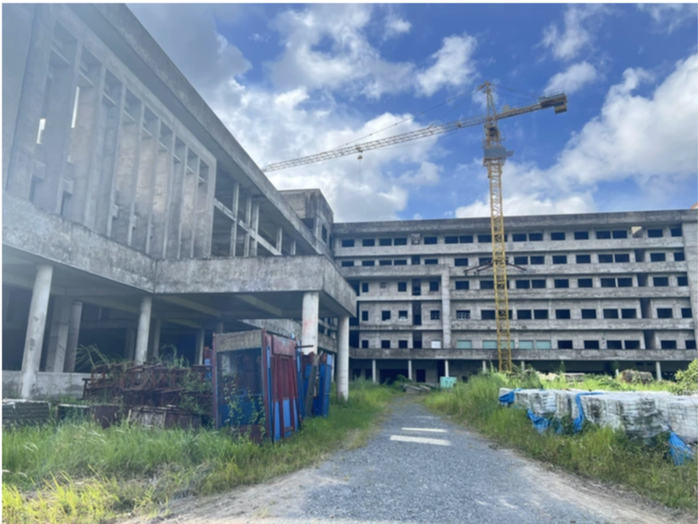

Dự án bệnh viện ngàn tỉ dở dang: Kiến nghị kiểm điểm lãnh đạo UBND TP Cần Thơ - Ảnh 1

Dự án Bệnh viện Ung bướu Cần Thơ ngưng thi công 3 năm nay

Dự án này sử dụng vốn vay ODA Hungary với tổng mức đầu tư hơn 1.727 tỉ đồng. Tuy nhiên, dự án đã phải dừng thực hiện từ tháng 7-2022 do hiệp định vay hết hiệu lực và không được gia hạn. Tại thời điểm dừng, dự án mới chỉ đạt 21,3% tổng giá trị hợp đồng, trong đó phần thiết bị y tế chuyên dùng chưa được cung cấp (phải thực hiện 100%).

Thanh tra Chính phủ chỉ ra trong quá trình tổ chức triển khai thực hiện dự án , UBND TP Cần Thơ, Sở Y tế Cần Thơ, liên danh nhà thầu và các đơn vị tư vấn còn có khuyết điểm, vi phạm.

Cụ thể, UBND TP Cần Thơ phê duyệt dự án chưa căn cứ theo ý kiến góp ý của Bộ Y tế; phê duyệt dự án trước khi có đánh giá tác động môi trường; điều chỉnh thiết kế cơ sở kéo dài, trong đó có khối lượng phát sinh ngoài hợp đồng EPC với giá trị khoảng 17 tỉ đồng; nhiều lần thay đổi, giao chủ đầu tư dự án

Đối với Sở Y tế TP Cần Thơ, kế hoạch lựa chọn nhà thầu không nêu rõ phương thức lựa chọn nhà thầu. Công tác lập hồ sơ yêu cầu còn một số nội dung chưa tuân thủ theo mẫu hồ sơ mời thầu; danh mục trang thiết bị kèm theo hợp đồng EPC không đạt điều kiện 50% hàng hóa được xuất xứ Hungary, hợp đồng được ký kết khi chưa xác định nguồn vốn, không thoả thuận làm rõ xuất xứ trang thiết bị trước khi ký kết.

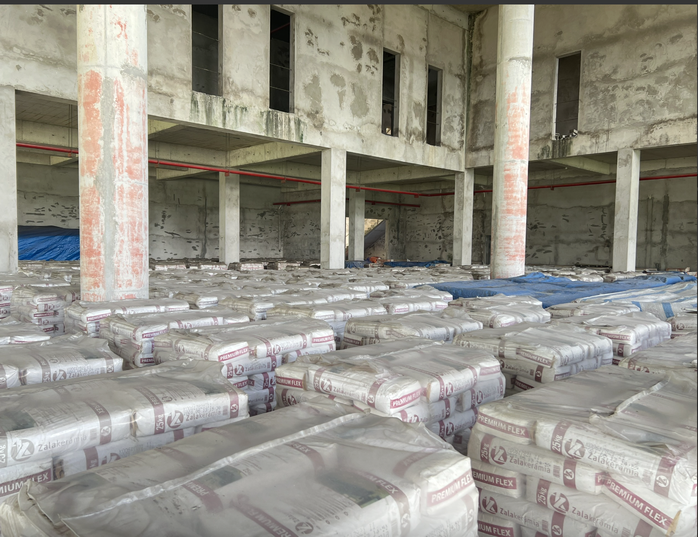

Dự án bệnh viện ngàn tỉ dở dang: Kiến nghị kiểm điểm lãnh đạo UBND TP Cần Thơ - Ảnh 2
Dự án bệnh viện ngàn tỉ dở dang: Kiến nghị kiểm điểm lãnh đạo UBND TP Cần Thơ - Ảnh 3

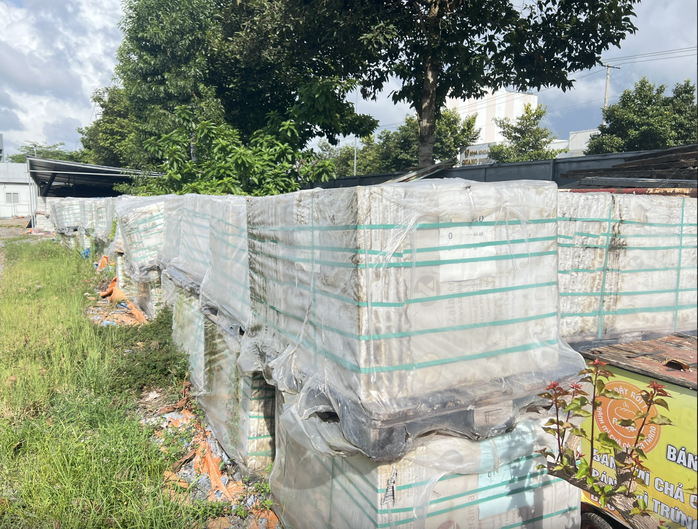

Dự án bệnh viện ngàn tỉ dở dang: Kiến nghị kiểm điểm lãnh đạo UBND TP Cần Thơ - Ảnh 4

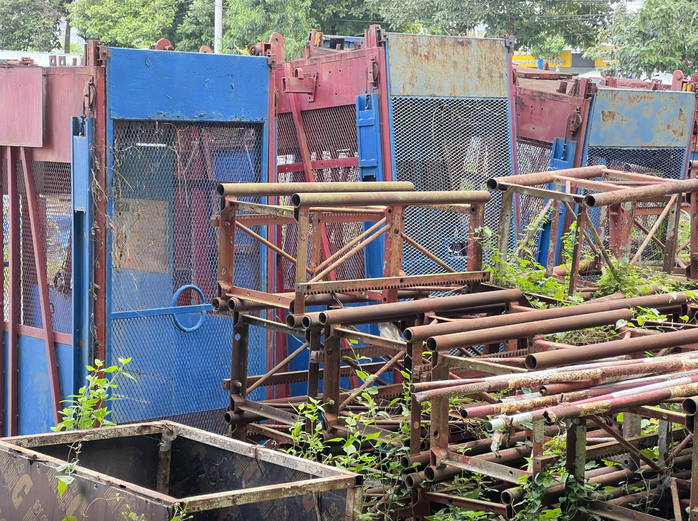

Do không được sử dụng, nhiều vật liệu của công trình đã xuống cấp

Phụ lục hợp đồng thay đổi thành viên đứng đầu liên danh, điều chỉnh tỷ lệ khối lượng công việc thực hiện giữa các thành viên trong liên danh được Bộ Ngoại giao Hungary không phản đối nhưng không đúng quy định của pháp luật Việt Nam.

Sở Y tế chậm hoàn thành dự án , dẫn đến phát sinh tăng tổng mức đầu tư do chênh lệch tỉ giá đồng Euro khoảng 212 tỉ đồng; quản lý dự án còn nhiều hạn chế, yếu kém.

Việc chậm tiến độ dự án đã tiềm ẩn nguy cơ gây lãng phí nguồn vốn vay và ngân sách địa phương (khoảng 300 tỉ đồng).

Thanh tra Chính phủ kiến nghị Thủ tướng chỉ đạo tổ chức kiểm điểm trách nhiệm đối với lãnh đạo UBND TP Cần Thơ; Chủ tịch UBND TP Cần Thơ tổ chức kiểm điểm, xác định rõ tính chất, mức độ, hậu quả để xử lý theo đúng quy định đối với đối với Giám đốc Sở Y tế và các đơn vị chức năng thuộc thẩm quyền quản lý liên quan đến những tồn tại, khuyết điểm.

Tin mới

Lãi suất ngân hàng ACB mới nhất tháng 11/2025: Mức cao nhất là bao nhiêu?
10 giờ trước
Đầu tháng 11/2025, ACB áp dụng lãi suất huy động cao nhất cho khách hàng cá nhân gửi online từ 12 tháng trở lên.
Hội chợ công nghiệp 30 năm tuổi “chuyển mình” thành sự kiện quốc tế tại VEC
10 giờ trước
Tiếp nối thành công vang dội của Hội chợ Mùa Thu 2025, tâm điểm của ngành công nghiệp đang đổ dồn về “Tuần lễ Công nghiệp & Công nghệ Việt Nam 2025”, diễn ra từ 12 –15/11 tại Trung tâm Triển lãm Việt Nam (VEC).
Lốc xoáy “chưa từng có” san bằng 90% thị trấn Brazil
9 giờ trước
Trận lốc xoáy quét qua bang Paraná ở miền Nam Brazil gây ra một thảm họa được giới chức địa phương mô tả là “chưa từng có” trong lịch sử.
Cuộc 'cách mạng' âm thầm của Trung Quốc sắp thay đổi thế giới: Dùng lại hàng chục tỷ tấn phế liệu để xây nhà cao tầng, đường sắt
9 giờ trước
Một nghiên cứu do Trung Quốc dẫn đầu đã phát hiện ra rằng việc tái chế cát và sỏi từ chất thải xây dựng và phá dỡ có thể đáp ứng một nửa nhu cầu của Trung Quốc đối với các vật liệu thiết yếu để xây dựng các tòa nhà chọc trời, đường bộ và đường sắt vào năm 2050.
Sau hơn 3 tháng bán thí điểm, xăng E10 được tiêu thụ thế nào?
9 giờ trước
Từ 1/8, xăng sinh học E10 được mở bán thí điểm tại một số cửa hàng ở Hà Nội, Hải Phòng, TP.HCM, chuẩn bị cho việc bán đại trà vào ngày 1/1/2026 trên toàn quốc.

Bảng giá cập nhật trực tuyến

Thịt bò

BEEF

1.337.308.284 VNĐ / tấn

323.70 BRL / kg

0.00 %

- 0.00

Thịt gà

CHICKEN

33.422.379 VNĐ / tấn

8.09 BRL / kg

0.12 %

+ 0.01

Thịt heo

LEAN HOGS

4.605.558 VNĐ / tấn

79.40 USD / lbs

0.54 %

+ 0.43

» Xem tất cả giá Thực phẩm

Tin cùng chuyên mục

Hơn 20 bộ ngành soạn cơ chế đặc thù cho đường sắt tốc độ cao Bắc - Nam
9 giờ trước
Bộ trưởng Bộ Xây dựng Trần Hồng Minh vừa ký quyết định thành lập tổ soạn thảo Nghị quyết của Quốc hội về cơ chế, chính sách đặc thù cho dự án đường sắt tốc độ cao Bắc - Nam, nhằm tạo hành lang pháp lý cho siêu dự án hạ tầng trọng điểm quốc gia.
TỔNG THUẬT: Khởi công xây dựng các trường phổ thông nội trú tại các xã biên giới đất liền
8 giờ trước
9h sáng 9/11, diễn ra đồng loạt lễ khởi công xây dựng các trường phổ thông nội trú liên cấp Tiểu học và Trung học cơ sở tại các xã biên giới đất liền. Chương trình được truyền hình trực tiếp và trực tuyến tại 14 điểm cầu. Thủ tướng Chính phủ Phạm Minh Chính dự lễ khởi công tại điểm cầu chính: Trường nội trú liên cấp Tiểu học và Trung học cơ sở xã Yên Khương, Thanh Hóa.
Nóng: Gạo ST25 lần thứ 3 thắng giải gạo ngon nhất thế giới
3 giờ trước
Trưa nay 9.11, tại thủ đô Phom Penh của Campuchia, gạo ST25 của Việt Nam lần thứ 3 được vinh danh gạo ngon nhất thế giới.
"Điểm danh" các dự án cao tốc sẽ hoàn thành vào cuối năm 2025
5 giờ trước
Bộ Xây dựng làm cơ quan chủ quản 11 dự án/DATP12 dài 444 km tiến độ bám sát kế hoạch hoàn thành vào cuối năm 2025. Còn lại 11 dự án/DATP dài 289 km do các địa phương làm cơ quan chủ quản, hiện có 5/11 dự án đang bám sát kế hoạch đề ra.
