Đóng điện thành công dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3

02/11/2025 10:33
Ngày 31/10, Tổng công ty Truyền tải điện quốc gia (EVNNPT), Ban Quản lý dự án (QLDA) Truyền tải điện (NPTPMB) phối hợp với các đơn vị liên quan đóng điện thành công dự án đường dây 220 kV Nhà máy điện Nhơn Trạch 3-rẽ Mỹ Xuân-Cát Lái.
Đóng điện thành công dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 - Ảnh 1

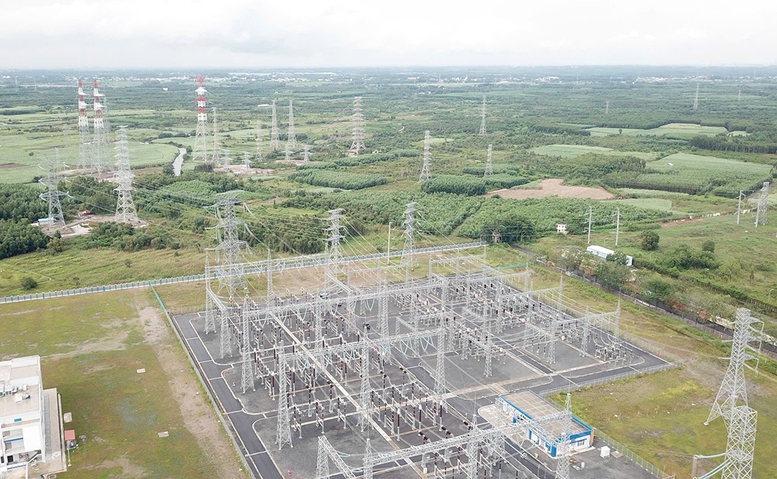

Đường dây 220 kV Nhà máy điện Nhơn Trạch 3 -rẽ Mỹ Xuân-Cát Lái từ sân phân phối Nhà máy điện Nhơn Trạch 3 - Ảnh: EVNNPT

Việc đóng điện dự án đáp ứng đúng chỉ đạo của Chính phủ và Tập đoàn Điện lực Việt Nam (EVN) là hoàn thành dự án trong tháng 10/2025.

Dự án do EVNNPT làm chủ đầu tư, NPTPMB thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 4 quản lý vận hành sau khi hoàn thành.

Dự án đã được khởi công vào tháng 12/2024, đi qua địa bàn các xã Đại Phước và Phước An, tỉnh Đồng Nai, có quy mô xây dựng tuyến đường dây trên không 220 kV, xuất phát từ Nhà máy điện Nhơn Trạch 3 đấu nối vào đường dây 220 kV Mỹ Xuân-Cát Lái hiện hữu.

Ông Lê Tuấn Anh, Phó Giám đốc NPTPMB cho biết: Đây là dự án có ý nghĩa rất quan trọng với nhiệm vụ giải tỏa công suất Nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia và đảm bảo cung cấp điện cho khu vực.

Quá trình triển khai dự án gặp rất nhiều khó khăn, vướng mắc, đặc biệt trong thủ tục chấp thuận chủ trương đầu tư và trong công tác bồi thường giải phóng mặt bằng.

Cùng với đó là điều kiện thi công của dự án rất khó khăn, địa hình thi công chật hẹp, chủ yếu là sình lầy. Việc vận chuyển vật tư thiết bị chủ yếu bằng ghe thuyền, kết hợp thủ công; nhiều vị trí lực lượng công nhân phải khuân vác thủ công cát, đá, xi măng vào tuyến; máy móc thi công phải chở bằng xà lan, thuyền mới có thể tiếp cận được vị trí thi công,

Để đáp ứng tiến độ dự án, cùng với việc thực hiện các thủ tục bồi thường giải phóng mặt bằng, NPTPMB đã rất tích cực, nỗ lực vận động các hộ dân có đất bị ảnh hưởng đồng thuận bàn giao mặt bằng cho đơn vị thi công xây lắp.

Trong công tác thi công, NPTPMB đã yêu cầu các nhà thầu huy động tối đa lực lượng, phương tiện, máy móc khẩn trương triển khai thi công dự án với tinh thần "chỉ bàn làm, không bàn lùi", "xuyên lễ, xuyên ngày nghỉ". Các đơn vị thi công đã nỗ lực ngày đêm để tập trung thi công, đưa dự án về đích.

Đóng điện thành công dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 - Ảnh 2

Đường dây 220 kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái - Ảnh: EVNNPT

Việc hoàn thành dự án có ý nghĩa rất quan trọng nhằm giải phóng công suất Nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia; bảo đảm cung cấp điện liên tục, an toàn cho trung tâm phụ tải khu vực TPHCM và khu vực lân cận. Đồng thời, tăng cường liên kết hệ thống điện 220 kV trong khu vực, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia.

Tin mới

Phụ huynh Hàn Quốc hoảng loạn vì vụ thu hồi sữa Aptamil: “Tôi không biết phải làm sao nữa!”
10 giờ trước
Cuộc khủng hoảng thu hồi sữa đang lan rộng trong cộng đồng phụ huynh Hàn Quốc.
Thủ tướng: Kinh tế tư nhân phải cùng cả nước tăng trưởng 2 con số, phát triển nhanh, bền vững
9 giờ trước
Theo Thủ tướng Phạm Minh Chính, việc triển khai Nghị quyết 68 trong năm qua đã giúp tạo đà, tạo lực, tạo nền tảng thúc đẩy kinh tế tư nhân phát triển.
Toyota Vios hybrid tăng hiện diện trong ĐNÁ: Giá quy đổi từ 683 triệu đồng, có bản thể thao, về Việt Nam dễ ‘hot’
9 giờ trước
Toyota Vios được điện hóa tại Đông Nam Á, hướng đến nhóm khách hàng đô thị ưu tiên tiết kiệm nhiên liệu và công nghệ an toàn.
Ngay quý I/2026, dự kiến khởi công TTTM GO! hơn 410 tỷ đồng, rộng hơn 12.000m2 tại tỉnh miền núi phía Bắc
9 giờ trước
Vị trí dự kiến xây dựng Trung tâm thương mại GO! Phổ Yên nằm tại Khu đô thị Yên Bình, phường Vạn Xuân.
Liên hợp quốc sắp cạn tiền
9 giờ trước
Theo số liệu được Liên hợp quốc công bố, tính đến cuối năm 2025, tổng số tiền các nước thành viên chưa thanh toán đã lên đến khoảng 1,57 tỉ USD.

Bảng giá cập nhật trực tuyến

Thịt bò

BEEF

1.346.810.320 VNĐ / tấn

326.00 BRL / kg

0.90 %

+ 2.90

Thịt gà

CHICKEN

29.497.625 VNĐ / tấn

7.14 BRL / kg

0.28 %

- 0.02

Thịt heo

LEAN HOGS

5.005.033 VNĐ / tấn

87.25 USD / lbs

0.51 %

- 0.45

» Xem tất cả giá Thực phẩm

Tin cùng chuyên mục

Hà Nội: Quy hoạch 9 cực tăng trưởng, 9 trục động lực phát triển
8 giờ trước
Đề án quy hoạch tổng thể Thủ đô với tầm nhìn 100 năm xác lập 9 cực tăng trưởng, 9 trung tâm đô thị lớn và 9 trục động lực phát triển.
Hơn 300 công nhân “ăn Tết” trên công trường Vành đai 3
8 giờ trước
Ban Giao thông TPHCM sẽ tổ chức thi công xuyên Tết Bính Ngọ 2026 tại dự án Vành đai 3, huy động hơn 300 nhân lực để bảo đảm tiến độ thông xe.
Cách tính thuế với người cho thuê nhà
8 giờ trước
Nhiều người cho thuê phòng trọ, căn hộ đang lúng túng trong việc kê khai, tính thuế sau khi thuế khoán được bãi bỏ
Cầu Ngọc Hồi nối Hà Nội với Hưng Yên tăng tốc thi công hai trụ cầu tháp dây văng
7 giờ trước
Sau hơn 4 tháng thi công, dự án cầu Ngọc Hồi đã hoàn thành công tác khoan thăm dò, chuyển sang thi công tổng thể. Với trụ cầu, hiện chủ đầu tư và các nhà thầu đang đẩy nhanh thi công 2 trụ tháp chủ vượt sông.
