Công ty Điện lực Đồng Nai (PC Đồng Nai) cho biết, tháng 11 vừa qua, đơn vị đã phối hợp Tổng công ty Cảng hàng không Việt Nam (ACV) đấu nối thành công các lộ ra 22kV của Trạm biến áp 110kV Long Thành, chính thức hòa lưới điện quốc gia vào hệ thống phân phối nội bộ của sân bay, đánh dấu bước hoàn thiện quan trọng trong hạ tầng cấp điện phục vụ Cảng hàng không quốc tế Long Thành.
"Nguồn điện đã sẵn sàng đảm bảo điện an toàn, tin cậy khi sân bay quốc tế Long Thành đi vào hoạt động và đón chuyến bay đầu tiên vào ngày 19.12 tới", đại diện EVNSPC cho biết.
Hiện trung bình mỗi tháng, khu vực thi công sân bay Long Thành tiêu thụ khoảng 730.000 kWh, tương đương lượng điện tiêu thụ một doanh nghiệp lớn.

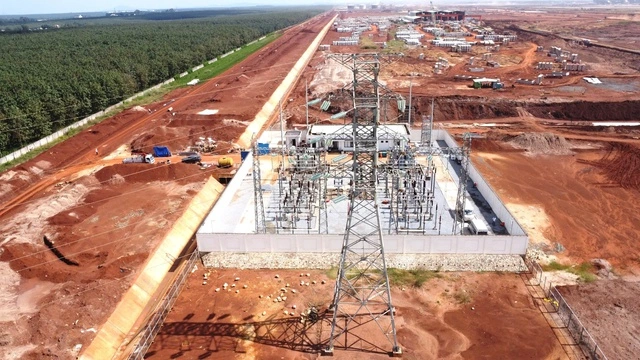

Các hạng mục điện đã hoàn tất, sẵn sàng đón chuyến bay đầu tiên vào ngày 19.12
Sân bay quốc tế Long Thành có công suất lên đến 100 triệu hành khách/năm và 5 triệu tấn hàng hóa khi hoàn thành tất cả 3 giai đoạn. Dự kiến, ngày 16.12, dự án sẽ khánh thành và đón chuyến bay đầu tiên vào ngày 19.12, sau 5 năm xây dựng thần tốc theo chỉ đạo của Thủ tướng Chính phủ.

Hiện trung bình mỗi tháng, khu vực thi công sân bay Long Thành tiêu thụ khoảng 730.000 kWh

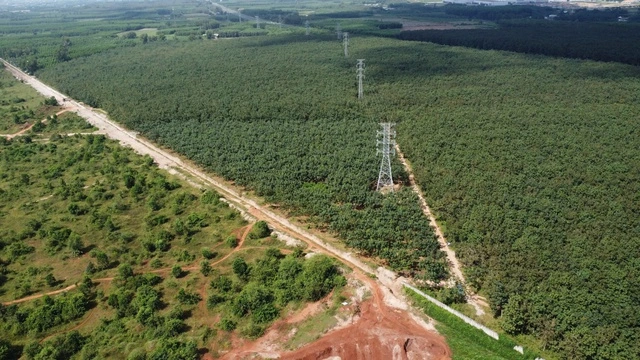

Sau 5 năm xây dựng thần tốc theo chỉ đạo của Thủ tướng Chính phủ, nguồn điện phục vụ hoạt động sân bay Long Thành về đích trước thời hạn
ẢNH: EVNSPC

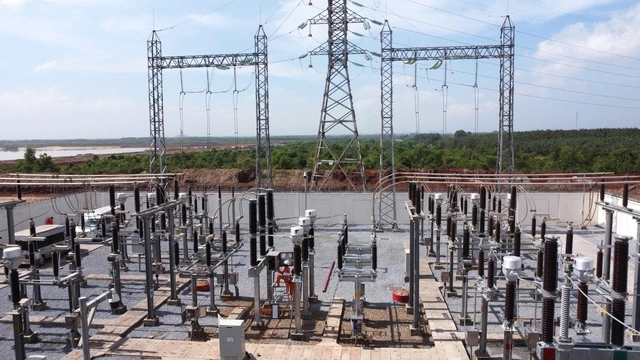

Để đảm bảo cấp điện an toàn, tin cậy phục vụ hoạt động của sân bay Long Thành - công trình trọng điểm của quốc gia - EVNSPC và PC Đồng Nai đã chủ động đầu tư xây dựng công trình "Trạm biến áp 110kV sân bay Long Thành và đường dây đấu nối". Công trình có quy mô xây mới trạm biến áp 110kV với công suất 2x40MVA và đường dây đấu nối dài 3,8 km, tổng mức đầu tư 158 tỉ đồng.
"Theo kế hoạch ban đầu, công trình sẽ đóng điện vào quý 2 năm nay. Song với tinh thần "điện đi trước một bước", với sự nỗ lực cao, quyết tâm của lực lượng thi công và lãnh đạo các cấp, đặc biệt là được sự hỗ trợ của địa phương, sự đồng thuận của người dân, công trình đã đóng điện giai đoạn 1 vào tháng 11.2024, vượt tiến độ đề ra. Tiếp đó, giai đoạn 2 (lắp máy biến áp T2 - 40MVA) được khởi công vào tháng 9.2025 cũng đã đóng điện thành công vào ngày 24.11 vừa qua - chỉ sau chưa đầy 2 tháng thi công nước rút", đại diện EVNSPC cho biết.

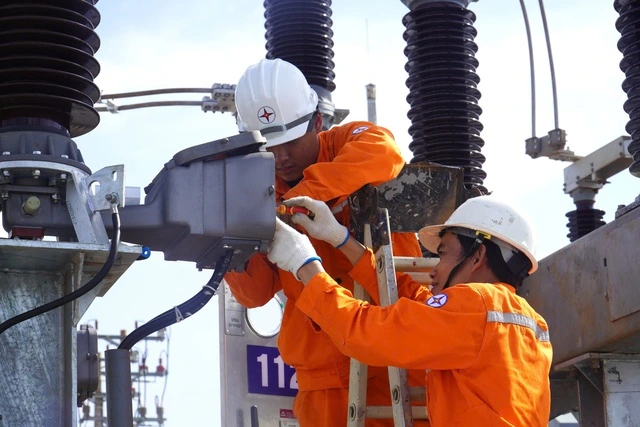

Với sự nỗ lực cao, quyết tâm của lực lượng thi công và lãnh đạo các cấp, đặc biệt là được sự hỗ trợ của địa phương, người dân... dự án điện phục vụ sân bay Long Thành hoàn thành 2 giai đoạn đầu vượt tiến độ
ẢNH: EVNSPC
Trạm biến áp 110kV Long Thành được đầu tư theo tiêu chí không người trực. Toàn bộ hệ thống giám sát điều khiển của trạm được số hóa, điều khiển từ xa qua hệ thống SCADA và tuân thủ giao thức quốc tế IEC 61850. Hệ thống này cho phép giám sát tình trạng thiết bị theo thời gian thực.
Khi đi vào hoạt động, công trình góp phần quan trọng đảm bảo cung cấp điện liên tục, chất lượng cao phục vụ hoạt động của sân bay Long Thành, đồng thời góp phần giảm bán kính cấp điện 22kV, giảm tổn thất, đảm bảo chất lượng điện áp, nâng cao độ tin cậy cung cấp điện khu vực lân cận.
Trong thời gian tới, nhằm đảm bảo hệ thống điện cho sân bay vận hành an toàn, tin cậy, PC Đồng Nai tổ chức trực vận hành 24/7 qua SCADA, giám sát theo thời gian thực; tăng cường kiểm tra định kỳ, kiểm tra chuyên đề, thực hiện duy tu, bảo dưỡng theo quy chuẩn ngành điện; xây dựng phương án dự phòng đa tầng gồm vận hành chế độ N-1 cho toàn bộ thiết bị quan trọng; chuẩn bị sẵn kịch bản xử lý sự cố và chuyển tải nhanh trong mọi tình huống; phối hợp chặt chẽ với Cảng vụ và Ban Quản lý dự án Cảng hàng không quốc tế Long Thành trong việc kiểm tra, giám sát an toàn điện; tăng cường công tác PCCC, hệ thống cảnh báo và các biện pháp phòng ngừa sự cố lưới điện…
Bên cạnh đó, PC Điện lực Đồng Nai cũng sẽ phối hợp với Ban Quản lý dự án Cảng hàng không quốc tế Long Thành tiếp tục hoàn thiện hạ tầng nguồn/lưới phục vụ các giai đoạn mở rộng sân bay, đánh giá khả năng nâng công suất khi sân bay đạt công suất 100 triệu hành khách/năm…
