Nguy cơ 'vỡ' tiến độ dự án đường dây 500kV Lào Cai - Vĩnh Yên

15/08/2025 07:59
Trước việc nhiều nhà máy thủy điện chần chừ cắt điện để công nhân có thể thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên, Tập đoàn Điện lực Việt Nam lo ngại sẽ ảnh hưởng đến tiến độ hoàn thành dự án khi Thủ tướng vừa chỉ đạo phải xong trước ngày 19/8.

Tập đoàn Điện lực Việt Nam (EVN) vừa có văn bản gửi Bộ trưởng Bộ Công Thương đề nghị hỗ trợ giải quyết khó khăn trong bố trí cắt điện phục vụ thi công kéo dây dự án đường dây 500kV Lào Cai - Vĩnh Yên .

Theo EVN, từ ngày 1/8, công tác cắt điện, giao đường dây và giao chéo đã được triển khai. Tuy nhiên, đến nay mới hoàn thành 4/15 điểm giao chéo, còn 11 điểm chưa thực hiện. Trong số này, có 4 điểm không thể tiến hành do chưa nhận được sự đồng thuận từ một số nhà máy thủy điện (Tà Thàng, Sông Bạc, Trạm Tấu). Cùng với đó, một số nhà máy chậm phản hồi, gửi xác nhận là Vĩnh Hà, Bắc Hà, Sông Lô 6, Sông Lô 4, Sử Pán 1, Bản Hồ, Nậm Sài.

Dù EVN và Ban Quản lý dự án Điện 1 (EVNPMB1) đã nhiều lần làm việc trực tiếp với các chủ nhà máy thủy điện. Song tiến độ cắt điện các đường dây giao chéo đang bị chậm, ảnh hưởng lớn tới tiến độ tổng thể dự án , trong khi dự án phải hoàn thành trước ngày 19/8 theo chỉ đạo của Thủ tướng.

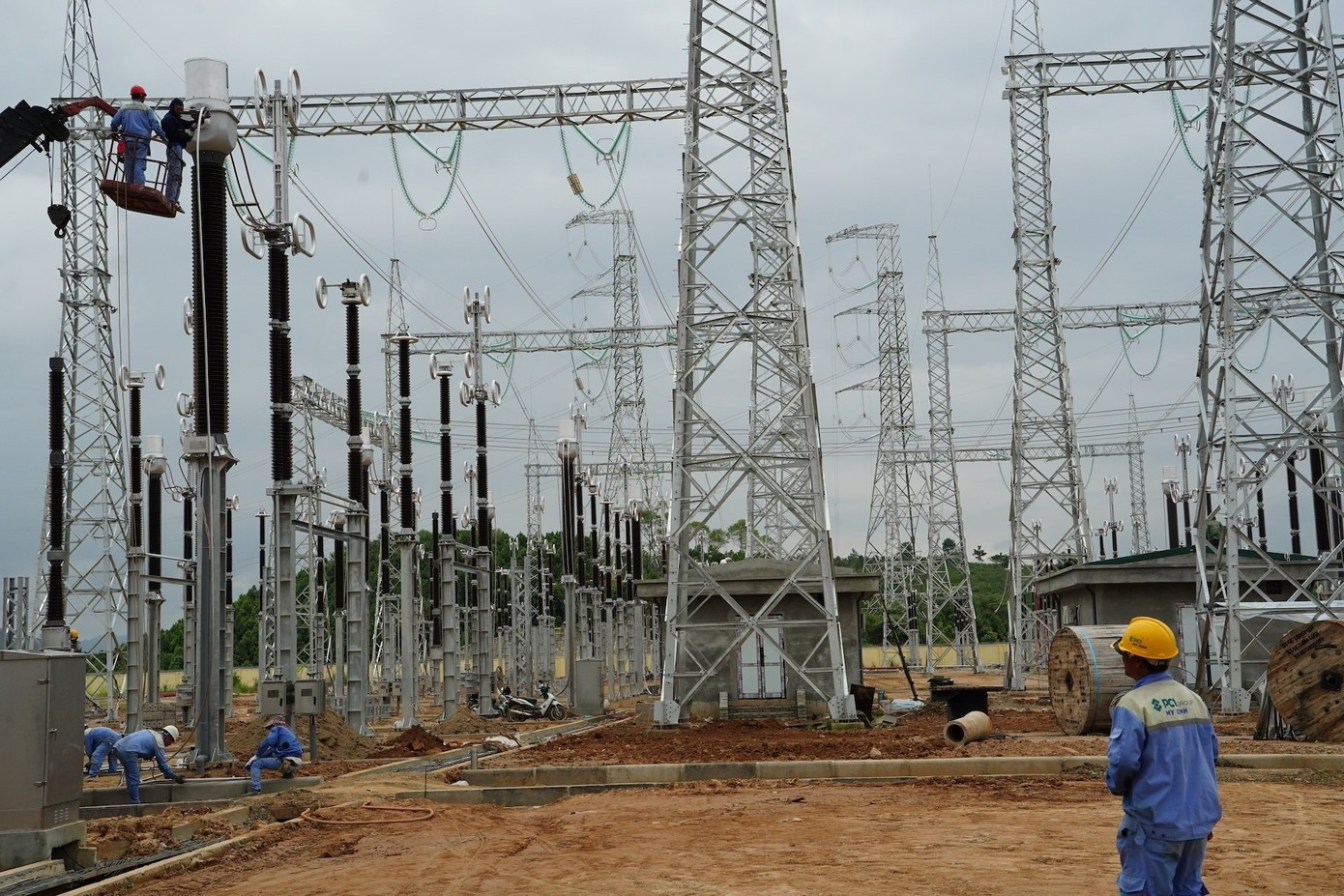

Nguy cơ 'vỡ' tiến độ dự án đường dây 500kV Lào Cai - Vĩnh Yên - Ảnh 1

EVN đề xuất cắt điện các đường dây giao chéo đúng thời gian EVNPMB1 đã đăng ký.

Trước tình huống trên, EVN kiến nghị Bộ Công Thương chỉ đạo Công ty Vận hành Hệ thống điện và Thị trường điện Quốc gia (NSMO) cắt điện các đường dây giao chéo đúng thời gian EVNPMB1 đã đăng ký; đồng thời xem xét sửa đổi khoản 4, điều 54 Thông tư 06 theo hướng tăng quyền chủ động cho NSMO trong phê duyệt lịch cắt điện.

"Việc này sẽ giảm bớt khó khăn cho các chủ đầu tư khi triển khai các công trình điện có liên quan đến nhiều đơn vị quản lý vận hành", EVN cho hay.

Ngày 9/8, Thủ tướng Phạm Minh Chính đi kiểm tra tiến độ dự án đường dây 500kV Lào Cai - Vĩnh Yên. Thủ tướng nhấn mạnh, đường dây này không chỉ có ý nghĩa rất quan trọng giải tỏa công suất các nguồn điện ở khu vực Tây Bắc, mà còn là giải pháp nhằm tận dụng tối đa nguồn điện giá rẻ như thủy điện...

Trước tình hình khối lượng công việc lớn, thời gian lại ít và để giải quyết các vấn đề phát sinh, Thủ tướng Phạm Minh Chính quyết định thành lập Tổ công tác chỉ huy tiền phương.

Thủ tướng cũng yêu cầu phải đảm bảo hậu cần, khắc phục khó khăn trong sinh hoạt của công nhân tại các vị trí khó; đồng thời chỉ đạo quân đội và các đơn vị liên quan phải tổ chức ngay lán trại, bếp ăn dã chiến để công nhân bám trụ công trường, tiết kiệm thời gian và đảm bảo sức khỏe, đặc biệt bảo đảm vấn đề an toàn và vệ sinh môi trường với tinh thần "làm đến đâu, phải sạch đến đấy, làm xong phải gọn gàng".

Thủ tướng yêu cầu đến ngày 19/8 nhất định phải hoàn thành Dự án đường dây 500kV Lào Cai - Vĩnh Yên.

Tin mới

ACB vượt mốc 1 triệu tỷ đồng tổng tài sản, duy trì nợ xấu ở mức thấp nhất hệ thống và củng cố nền tảng cho tăng trưởng bền vững
9 giờ trước
Năm 2025, trong bối cảnh kinh tế nhiều biến động, Ngân hàng TMCP Á Châu (ACB) ghi dấu ấn với tổng tài sản vượt mốc 1 triệu tỷ đồng, duy trì tỷ lệ nợ xấu ở mức thấp nhất hệ thống và tiếp tục củng cố nền tảng tài chính vững chắc. Đây là tiền đề quan trọng để ACB bước vào chu kỳ tăng trưởng mới theo định hướng phát triển bền vững giai đoạn 2025–2030.
Giám đốc Ban Quản lý dự án Cảng hàng không quốc tế Long Thành được bầu vào HĐQT ACV
8 giờ trước
ACV vừa thống nhất bầu ông Nguyễn Tiến Việt vào vị trí thành viên HĐQT của công ty sau khi miễn nhiệm chức danh này đối với ông Đào Việt Dũng.
Tối 27-1, giá vàng nhẫn bất ngờ tăng nhanh
8 giờ trước
Giá vàng nhẫn tăng nhanh hơn vàng miếng SJC trong bối cảnh nguồn cung khan hiếm, nhu cầu mua vào vẫn cao.
Nhiều ngân hàng công bố lợi nhuận tỉ đô
8 giờ trước
Ngân hàng có hoạt động kinh doanh tích cực, đạt lợi nhuận cao sẽ có nguồn lực cho vay nhiều hơn, thêm dư địa ổn định lãi suất
Vinaconex nằm trong kế hoạch bị thanh tra
8 giờ trước
Thanh tra Chính phủ vừa chính thức công bố Kế hoạch thanh tra năm 2026, trong đó Vinaconex cũng vào diện thanh tra.

Bảng giá cập nhật trực tuyến

Thịt bò

BEEF

1.333.176.964 VNĐ / tấn

322.70 BRL / kg

0.40 %

+ 1.30

Thịt gà

CHICKEN

29.910.757 VNĐ / tấn

7.24 BRL / kg

1.09 %

- 0.08

Thịt heo

LEAN HOGS

5.129.138 VNĐ / tấn

88.85 USD / lbs

0.62 %

+ 0.55

» Xem tất cả giá Thực phẩm

Tin cùng chuyên mục

Công an TPHCM công bố hình ảnh bên trong cơ sở ngâm ốc bươu bằng hoá chất
5 giờ trước
Công an TPHCM bất ngờ kiểm tra một cơ sở sơ chế thực phẩm không biển hiệu và lời khai của chủ cơ sở khiến nhiều người bất ngờ
Sân bay Gia Bình: Động lực phát triển kinh tế khu vực
4 giờ trước
Cảng hàng không quốc tế Gia Bình được kỳ vọng không chỉ như một dự án hạ tầng đơn thuần mà còn là một mắt xích chiến lược thay đổi diện mạo kinh tế khu vực phía Bắc.
Trục Thủ Thiêm – Long Thành – Cái Mép là xương sống của siêu đô thị kinh tế
4 giờ trước
FTZ Cái Mép Hạ được quy hoạch tại phường Tân Phước và phường Tân Hải, với tổng diện tích khoảng 3.808,6ha
Đề xuất hạn chế xe khách giường nằm 2 tầng hoạt động ở miền núi
3 giờ trước
Nhiều bộ ngành đề xuất có lộ trình hạn chế và tiến tới cấm triệt để xe khách giường nằm 2 tầng hoạt động trên các tuyến đường cấp 3, cấp 4 khu vực miền núi.
